项目范围说明书要把“本次交付什么、做到什么程度算完成、哪些不做”写清楚。它不是把所有项目资料放在一起,而是让项目负责人、执行团队和验收方对同一个边界达成一致。一个只有目标口号、没有排除项和验收条件的说明书,仍然容易在执行中不断加任务。

可以在 Boardmix 在线白板上按目标、要求、范围、排除、限制、假设、交付成果七项共同梳理。下面以“为一组客户安排一天的工厂参观接待”为填写例子,说明每一项应写到什么程度。这里的例子用于理解字段,实际接待人数、预算和日期应由项目双方确认。

范围说明书描述交付边界;范围管理计划则说明谁来确认范围、如何处理变更等管理办法。两者相关,但不能混成一份没有重点的总清单。PMI 对范围说明书的讨论也强调目标、主要交付物与完成条件,而不是单纯列出所有活动。

客户工厂参观项目把交付范围、排除事项与验收条件放在一起确认

1. 项目目标:写出要实现的结果

项目目标定义为什么做这个项目,以及希望产生什么结果。它应与已确认的项目章程保持一致,但不必把章程的背景全文复制进来。

“做好客户接待”过于笼统。可以改为:“在约定的一天内完成客户对生产、质量检验与交付能力的参观和答疑,形成双方确认的待补充资料清单。”这项结果可以由议程、参观记录和问题清单核对;“当天取得采购订单”则不是接待团队能够单独保证的交付目标。

还要区分目标与动作。“预订会议室、安排讲解人员”是为实现目标所做的工作,不是项目本身的最终目的。先写清目标,再拆分阶段任务,能减少与目标无关的忙碌。

Boardmix 项目计划画布,将阶段目标与任务进度表放在一起核对
项目计划可以承接目标和阶段任务;范围说明书还需单独写清交付边界。

2. 项目要求:把“满意”转成可检查的条件

项目经理和相关方需要就要求达成一致,包括结果质量、适用对象、交付方式,以及哪些要求必须满足。不要只写“高质量、有效沟通、安排合理”,因为执行者和验收者可能对这些词有不同理解。

笼统要求可核对的写法检查方式
让客户了解工厂议程覆盖生产、质量检验、交付三个已确认主题客户联系人和接待负责人确认议程
讲解清楚每个主题安排一名答疑联系人,未能当场回答的问题进入清单核对联系人表、问题与答复状态
参观安排妥当参观路线经工厂现场负责人确认,参加人员完成要求的入场手续路线确认记录和入场资料核对

涉及现场安全、保密和访问权限的要求,应由相应负责人确认,不能由项目经理自行假设。要求变了,也应检查是否影响下面的范围、费用或时间,而不只改一句话。

3. 项目范围说明:按成果拆出必要工作

范围说明要列出实现目标所需的主要工作和交付边界。接待项目可以分为议程准备、参观安排、现场执行、问题跟进四部分,再把每部分拆成可分配的工作包。例如,“参观安排”下有路线确认、讲解人员确认和访问资料收集。

使用工作分解结构(WBS)时,重点是避免遗漏和重复。一个工作包要能说清负责人、结果和完成条件;不必在范围说明书里列出每封邮件或每通电话。排期、工时和资源可以在后续计划中细化。

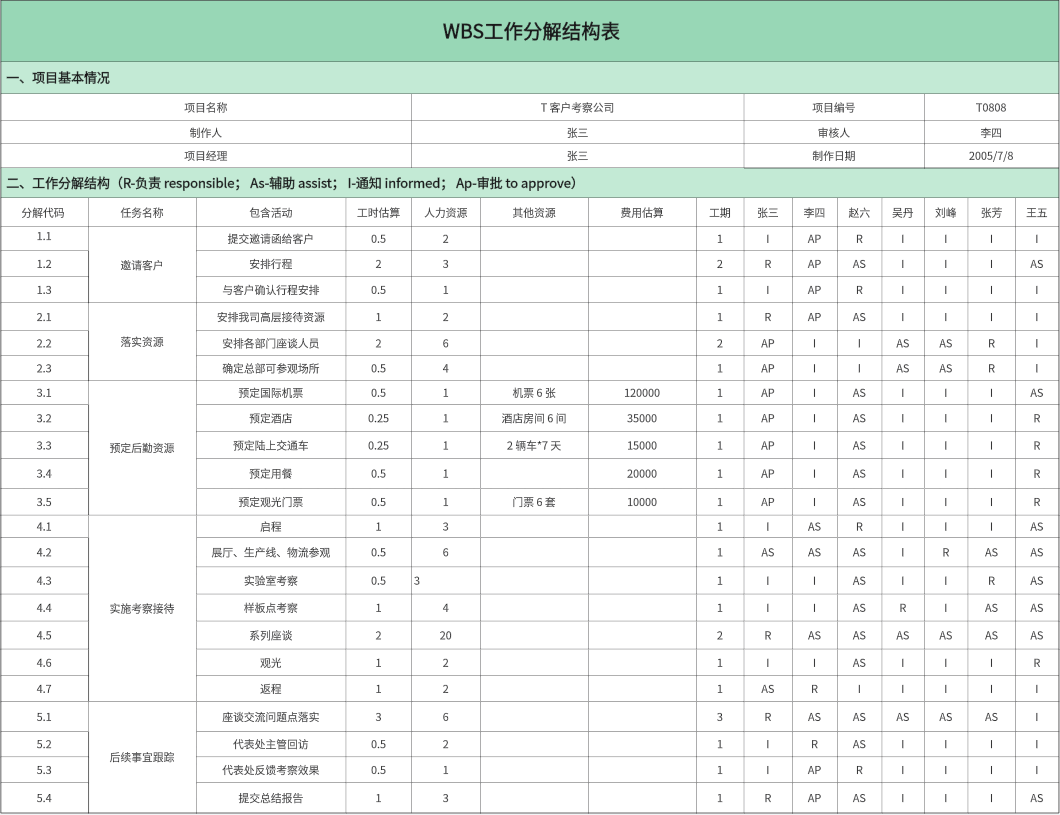

Boardmix 中的 WBS 工作分解结构表,包含任务活动、资源估算和责任分工
WBS 表适合把范围中的主要成果进一步分解为工作包与责任;表内内容需按实际项目调整。

查看 WBS 工作分解结构表时,可先核对它的字段是否够用,再填本项目的任务。不要为了填满模板,把原本不在范围内的参观、旅游或后续商务活动一并加入。

正式确认前,让每个主要交付成果都能对应到一组工作,并检查是否存在“做了很多工作却没有可验收成果”的区域。范围说明书、WBS 与配套说明确认后,可作为后续讨论变化的依据,不能随着每日进度随手覆盖。

4. 项目排除条款:明确本次不做什么

排除项应写那些容易被默认包含、实际上没有纳入本次承诺的事项。对客户参观项目,可以明确“不包含合同谈判、产品定制方案和返程后的长期培训”;如果交通住宿由客户自行安排,也应直接写清,而不是等临近活动再说明。

排除不是把责任推给别人,而是减少双方对“包含”的理解差异。不要写“其他未提及事项均不负责”这样无法指导执行的句子。对于未来可能开展的工作,可标明“另行评估”,但不预先承诺本项目一定承担。

当客户提出增加第二天培训时,先判断是否属于排除项,再评估人员、时间与费用,并记录决定。不能只因为需求听起来合理,就把它悄悄并入现有任务。

5. 项目限制:列出不能随意突破的边界

时间、预算、人员和可使用资源都可能形成约束。约束应具体到可以判断是否触碰边界,例如“活动只使用已确认的参观区域”“现场讲解人员只在上午可用”,而不是笼统写“时间有限、资源紧张”。

在接待项目中,客户离厂时间、生产区域可开放时段、接待预算上限都可能影响议程。若需要增加参观环节,应同步判断是否必须压缩答疑、增加人员或调整预算,不能假定多加一项没有代价。

约束与风险也要分开:已确认“某车间当天不开放”是约束;“预计开放,但可能因生产安排临时关闭”是风险。前者决定路线,后者需要准备替代安排。风险表可以配合使用,却不能替代范围边界的确认。

6. 项目假设:把尚未证实的前提写出来

假设是暂时据以规划、但还没有完全确认的条件。例如:“客户会在活动前五个工作日提供参观人员名单”“工厂能够在约定时间安排质量负责人答疑”。这些不能当成已落实的事实。

假设谁来确认确认时间不成立时的影响
名单按时提供客户联系人入场资料提交截止前需调整入场安排或参加人员
质量负责人可现场答疑工厂接待负责人议程确认前更换答疑人或安排后续答复
计划参观区域可开放现场负责人路线确认及活动前复核启用替代路线并重新确认议程

每项重要假设最好都有确认人和确认节点。假设被推翻后,要检查哪些交付成果和工作依赖它;只在清单里把“成立”改成“不成立”,并没有完成处理。

7. 项目可交付成果:写清交付物、验收人和完成条件

交付成果可以是文件、服务或完成后的可验证结果。不要把“沟通、跟进、协调”直接当成成果。对于接待项目,可以按下面的方式列出主要交付物。

交付成果完成条件确认方
参观议程与路线明确主题、时段、地点和联系人,相关负责人已确认客户联系人、工厂接待负责人
参观与答疑服务按确认议程执行;临时变化与未完成事项有记录现场双方负责人
问题与资料跟进清单每项有问题内容、责任人、答复方式和约定时间项目负责人、客户联系人
项目结束记录交付结果及遗留事项已确认,后续责任已交接项目发起人或指定验收人

“已发送”不等于“已验收”。例如,资料清单发给客户后,还要确认其中的问题和后续安排是否被双方理解。对有争议的项目单独记录,不要为了把项目标成完成而删除异议。

范围确认后,可以用甘特图安排工作时间,用项目看板跟踪待办、进行中和已完成。它们展示执行状态,但一张进度图不能代替范围说明书:任务条走到终点,并不意味着范围中的所有要求都已被验收。

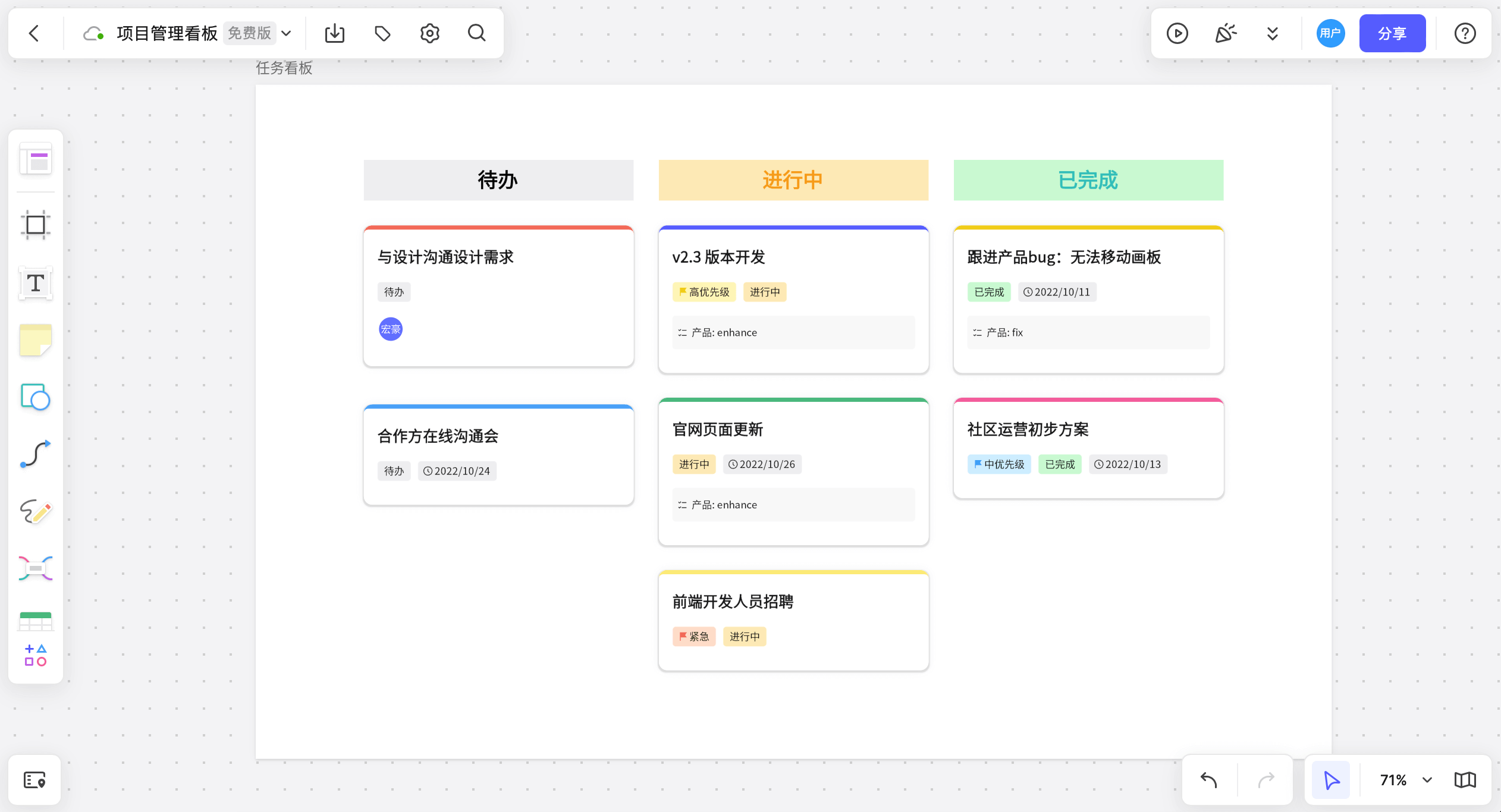

Boardmix 项目管理看板,以待办、进行中和已完成列展示任务状态
看板用于跟踪执行。任务完成后,仍需回到交付成果和验收条件确认结果。

把这七项写在同一画布上,先检查目标与成果是否对应,再检查排除、约束和假设是否相互冲突。需要了解执行期间怎样确认和控制变化,可继续阅读项目范围管理的方法;开始整理本项目时,可在 Boardmix 中共同填写范围说明,并保留双方确认的版本。
