接手新项目,最先要弄清三件事:为什么做、做到什么程度算完成、遇到取舍由谁决定。目标和责任确认后,再整理需求、评审方案、安排里程碑,推进交付与复盘。下面以“30 天内完成一轮客户培训”为贯穿案例,说明新负责人如何建立前 30 天的工作节奏;时间安排是示例,可按项目规模调整。

先确认成功标准和边界
与发起人确认项目要解决的问题、成功标准、时间约束和不在范围内的内容。把“尽快上线”改成可观察的里程碑或验收条件,避免后续每个人理解不同。
以客户培训项目为例,初始要求可能只有“月底办一场培训”。确认后应变成:面向哪一批客户、帮助他们掌握什么操作、采用直播还是线下形式、谁验收课件和效果。示例范围包括报名页、课件、试讲、正式培训和答疑记录;长期课程平台建设不在本期范围。先让业务与交付方认可这段说明,再接受具体排期。
若接手的是已经启动的项目,还要取得原计划、已做承诺、当前阻塞和历史决定。不要因为更换负责人就默认计划归零;先标出哪些事项已经批准、哪些只是待讨论想法。
第 1 步:建立角色和决策机制
列出发起人、负责人、执行角色、审批人和被咨询者。写清哪些决定由谁拍板、多久响应、冲突如何升级。角色表比通讯录更有用,因为它连接任务与责任。
可以用一张轻量责任表避免“大家都负责、最后没人拍板”:
| 事项 | 负责人 | 最终决定 | 被咨询 | 需要同步 |
|---|---|---|---|---|
| 范围基线 | 项目负责人 | 发起人 | 业务、技术 | 全体成员 |
| 里程碑调整 | 项目负责人 | 发起人 | 受影响团队 | 全体成员 |
| 验收结论 | 交付负责人 | 验收人 | 使用者 | 发起人 |
| 风险升级 | 风险负责人 | 项目负责人 | 专家 | 相关成员 |
角色名称按团队实际替换。关键是每一项有明确的最终决定者,并写清需要同步的人。培训项目中,讲师负责内容,运营负责邀约与报名,客户成功团队确认客户需求;涉及新增场次或预算时,由发起人决定。再约定工作日内多久回应、临近开课的阻塞向谁升级,责任表才真正能用。
第 2 步:整理范围与验收
把需求按必须交付、可选和明确不做分组。每项补产出、验收人和前置条件,形成项目范围基线。培训项目可以将“客户能成功报名并收到通知”列为必须交付,“增加回放字幕”列为可选;“开发完整学习平台”明确不做。
验收要落在产物上:“报名页完成”可以拆为必填信息校验、报名成功提示、通知到达和名单导出均已核对;“课件完成”则由业务审核内容、讲师试讲、运营检查链接与展示设备。软件项目还需进行技术评审:先由相关人员澄清接口、权限、数据和测试条件,再请受影响团队确认依赖,不能只把需求文档转发给研发。
第 3 步:拆里程碑和依赖
先列结果,再拆任务和依赖;不要从团队成员名单反推计划。把跨团队等待、审批和数据准备单独画出,排期才接近真实工作。
| 培训里程碑 | 前置条件 | 结果凭据 | 负责角色 |
|---|---|---|---|
| 第 7 天开放报名 | 客户范围、讲师档期与报名文案确认 | 已检查的报名页与通知内容 | 运营 |
| 第 14 天完成试讲 | 课件初稿、演示账号和设备可用 | 试讲问题及处理记录 | 讲师 |
| 第 23 天正式培训 | 关键试讲问题关闭,参与名单确认 | 培训材料、出席和答疑记录 | 项目负责人 |
| 第 30 天交接复盘 | 客户问题已分派,材料权限确认 | 交接清单与下期改进项 | 客户成功团队 |

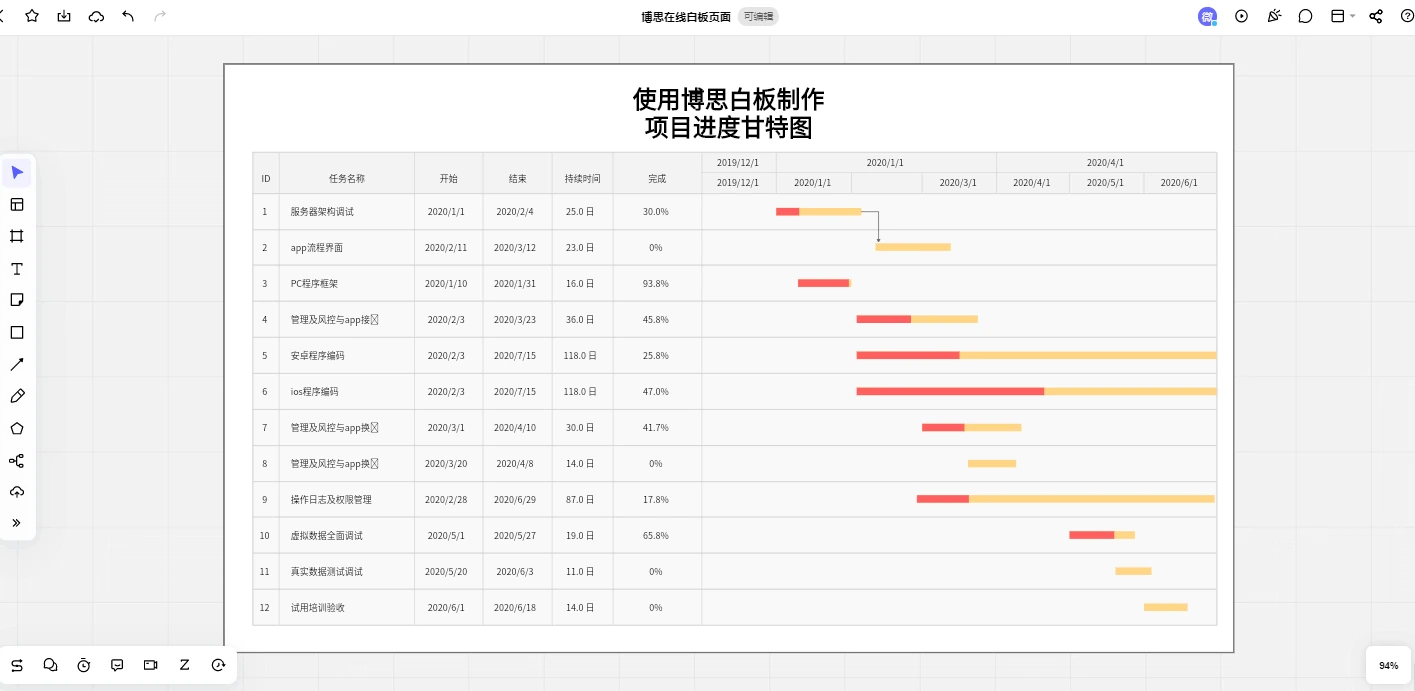

这张表可继续展开为时间表或甘特图。先标依赖,再安排并行任务:报名文案可以与课件制作并行,正式培训却必须等试讲和关键问题处理完成。甘特图帮助看清计划关系,实际进度仍需负责人依据完成情况更新;不能把画出任务条理解为已经自动监控所有工作。

第 4 步:建立风险、问题和变更登记
| 类型 | 记录什么 | 下一步 |
|---|---|---|
| 风险 | 尚未发生但可能影响目标 | 概率、影响、负责人、应对 |
| 问题 | 已发生的阻塞 | 决定、期限、升级路径 |
| 变更 | 范围或约束发生变化 | 影响评估与批准人 |
例如“讲师可能临时改期”是风险,可以提前确认备用讲师;“讲师已无法到场”成为问题,需立即决定改期还是替换;“增加一场面向新客户的培训”属于变更,要重新评估工作量和原定目标。三个记录可以互相引用,但处理方式不同。
第 5 步:启动会和周节奏
启动会议程包括目标、范围、角色、计划、风险、沟通规则和下一步。会前共享材料,让成员先补疑问;会上沿里程碑走一遍,确认讲师、运营和客户成功团队是否认可各自的交付条件。每个未决问题都写清需要谁决定、最晚何时决定。
每周跟进时重点看“原计划与现在有什么差异”。比如报名页比计划晚两天,先说明它是否影响客户通知与正式培训,再决定压缩后续准备、增加支持或调整日期。会议后同步决定和行动项;没有变化的材料保留链接即可,避免逐字复述全部任务。

0–30 天的可交付节奏
| 时间段 | 主要动作 | 交付物 | 通过条件 |
|---|---|---|---|
| 第 1—2 天 | 访谈发起人和关键执行者 | 目标、范围草案 | 关键术语有共同定义 |
| 第 3—5 天 | 确认里程碑基线,建角色、依赖和风险登记 | 基线计划、项目工作区 | 第7天报名所需条件已分派,每个阻塞有负责人 |
| 第 2 周 | 跟进报名反馈并推进试讲 | 报名问题记录、试讲验收表 | 第14天试讲所需材料和设备就绪 |
| 第 3 周 | 检查交付反馈和变更影响 | 问题清单、变更单 | 取舍有决定记录 |
| 第 4 周 | 复盘节奏和交接 | 复盘记录、后续计划 | 责任和下一里程碑明确 |
时间段是组织方法,不是所有项目的固定工期。研发、内容或运营项目可以保留相同字段,按自己的周期填写日期。
需求变更如何进入项目流程
收到新需求后先记录提出人、背景、目标和截止约束;再评估对范围、时间、资源、风险和验收的影响;最后由既定决策者选择“接受、排队、替换或拒绝”。只有决定和影响被记录后,才更新基线计划。直接把新事项塞进任务列表,会让原计划失去可追溯性。
试运行、交接与复盘怎样收尾
交付前安排一次接近真实使用条件的检查。培训项目用客户视角走完报名、接收通知、进入会场、观看演示和提出问题;软件项目则依据实际环境确认测试范围、发布条件、回退方案与后续负责人。验证失败的关键项应先处理,不能用“上线后再看”代替验收。
交接时把最终材料、权限、未解决问题和后续负责人交给接收方,并留下确认记录。复盘围绕事实展开:哪项依赖比预期久,哪个决定发生得太晚,下一轮具体改什么。前 30 天结束时若项目仍在进行,应交接当前状态和下一里程碑;30 天不是所有项目必须收尾的期限。

Boardmix 的协作方式
打开 Boardmix 工作台并新建项目白板,先放上项目目标与范围说明,再在同一画布划出计划、风险和决策区域。把上面的培训里程碑填入表格或时间表,用便签保留尚待确认的讲师档期,用连接线标出试讲与正式培训的依赖。项目成员看到同一版材料,讨论才容易落到具体事项。
启动会前通过分享入口邀请成员并确认权限;会上使用演示模式带大家浏览关键区域,分歧留在对应事项的评论中。会后依据会议纪要方法写出决定、负责人和时间。Boardmix 官方帮助中心列有演示模式、评论、邀请分享、表格和卡片看板;这些工具用于展示和协作,计划本身仍由团队维护。
如果需要按时间追踪,先到模板社区搜索“项目时间表”或“甘特图”,检查字段后替换成自己的任务与日期;复盘时也可以沿用同一画布中的计划和风险记录,减少重新整理材料。分享给客户前,将内部讨论与对外确认内容区分清楚,并检查其访问范围。
FAQ
新项目第一天应该做排期吗?
先确认目标、边界和角色,再做排期。否则排期看起来很完整,却没有共同的验收标准。
风险登记表要多久更新一次?
按项目节奏更新,在里程碑、依赖变化和问题升级时及时复核,不必为了形式每天重写。
计划延期后先改日期还是先改范围?
先说明延期原因和影响,再让决策者在范围、资源、顺序和日期之间做选择。不要只改甘特条或截止日期而不留下决定依据。
