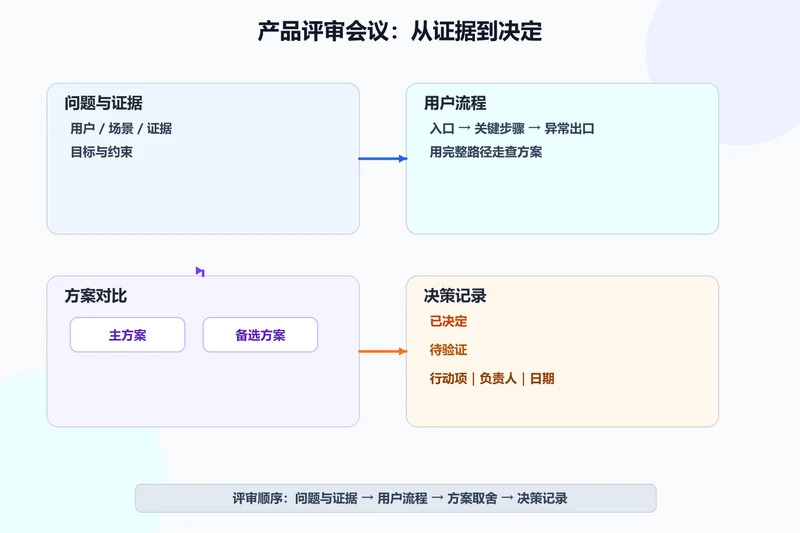

产品评审会议的产出不是“大家听过了”,而是一组已经做出取舍、有人负责、能被验证的决定。如果会议里同时讨论背景、需求、交互、技术方案和排期,却没有入口条件和决策记录,结束后通常还要再开一场。
下面给出一套适合中小团队的评审流程:会前把问题和材料准备好,会中只讨论关键取舍,会后把结论连接到任务和验收标准。

先确定这场会评审什么
一场会议只设置一个主目标,例如“确认首版范围和不可妥协的约束”。以下事项可以拆开评审:
- 问题评审:用户是谁,问题是否有证据,成功信号是什么?
- 方案评审:流程、信息架构和交互是否解决问题?
- 技术评审:依赖、数据、性能和安全边界是否可实现?
- 发布评审:范围、风险、验收、灰度和回滚条件是否明确?
若四类内容都要讨论,至少在议程里分段,并明确每段要做出的决定。不要用“产品评审”这个笼统标题掩盖多个决策。
会前材料:一页纸说清楚五件事
发起人应在会议前提供一页摘要,正文材料放在后面:
- 问题与受众:谁遇到了什么问题,当前证据是什么?
- 目标与不做事项:本次版本要改善什么,明确不处理什么?
- 方案与备选:主方案、至少一个备选和放弃理由。
- 约束与风险:时间、依赖、数据、权限、兼容性或合规限制。
- 需要决定的问题:希望参会者在会上确认哪几件事?
材料中的事实、假设和待验证项要分开标注。没有证据的部分可以保留,但不能伪装成已经验证的结论。
60 分钟产品评审议程
| 时间 | 环节 | 主持人动作 | 会议产出 |
|---|---|---|---|
| 0–5 分钟 | 目标与规则 | 说明本次只处理哪些决定 | 决策范围 |
| 5–15 分钟 | 问题与证据 | 只补充关键背景,不逐页朗读 | 共同问题定义 |
| 15–30 分钟 | 方案走查 | 按用户流程演示,标出分歧点 | 方案问题清单 |
| 30–45 分钟 | 取舍讨论 | 按价值、成本、风险和可验证性比较 | 选择或待验证项 |
| 45–55 分钟 | 约束确认 | 对范围、依赖和验收标准逐项确认 | 边界与负责人 |
| 55–60 分钟 | 复述结论 | 读出决定、异议、行动和截止时间 | 决策记录 |
主持人要保护“讨论—决定”的节奏。与本次目标无关的议题放入停车场,并写下谁在什么时候处理,避免用一句“后面再说”丢掉责任。
用四个维度比较产品方案
不要只问“哪个方案更好”,而要让每个方案回答同一组问题:
- 用户价值:是否直接解决目标用户的关键问题?
- 实现成本:需要哪些设计、研发、数据或运营投入?
- 风险与依赖:是否依赖未确定的接口、权限或第三方能力?
- 验证方式:上线前后如何知道它有效,什么结果会让团队调整方案?
可以使用“高/中/低”做第一次排序,但会议记录应保留理由和证据链接。分数本身不是结论,能被复查的判断过程才有价值。
在 Boardmix 中组织评审画布
在 Boardmix 在线白板 建立四个区域:
- 问题区:用户、场景、证据和目标指标。
- 流程区:从入口到结果的用户流程,包含异常分支。
- 方案区:主方案、备选方案、优缺点和待验证假设。
- 决定区:已决定、待验证、暂缓、行动项四列。
参会者可以在方案节点旁直接评论,主持人把结论拖到“已决定”或“待验证”。会后保留评审版本,不要只导出一张失去评论和上下文的图片。需要梳理需求结构时,可结合 产品需求文档模板 使用。
会后决策记录模板
每条记录至少包含:决定内容|做出决定的日期|参与角色|依据|影响范围|负责人|下一步|截止时间|复查条件。例如:“首版只支持邮箱邀请;原因是权限模型尚未确定;由产品在 10 月 15 日补充访谈;若企业客户提出强需求,再进入下一版本评估。”
记录“未决定的事项”同样重要。把它们和任务绑定,并写清“什么证据出现后再决定”,否则待定会被误解成默认通过。
产品评审发布前检查清单
- 参会者是否包含真正能决定范围、设计、技术和风险的人?
- 材料是否在会前发出,且事实、假设、待验证项有区分?
- 评审中是否展示完整流程,而不是只展示最顺利的界面?
- 每个分歧是否有决定、负责人或明确的验证动作?
- 是否记录了不做事项、依赖、风险和验收标准?
- 会后是否把行动项放入团队实际使用的任务系统,并设置复查日期?
常见问题
评审会要不要邀请所有人?
邀请能做决定、提供关键事实或执行后续任务的人。需要知会的人可以阅读记录,不必让所有人占用会议时间。
需求还不完整能不能开评审?
可以开“问题评审”或“方案探索会”,但标题和产出必须写清楚,不要把探索会伪装成最终评审。会议结束时标记哪些内容仍是假设。
评审意见很多,怎样避免反复改稿?
先把意见按目标、范围、体验、实现和风险分类,再由产品负责人确认优先级。所有意见都记录不等于所有意见都立即执行。
