活动任务多时,先别急着把所有事项塞进待办清单。真正容易造成延期的是“谁依赖谁、谁确认结果、什么条件才算完成”没有被写出来。用依赖图把活动交付物拆成任务,再标出阻塞和负责人,团队才能知道下一步该催哪一项。

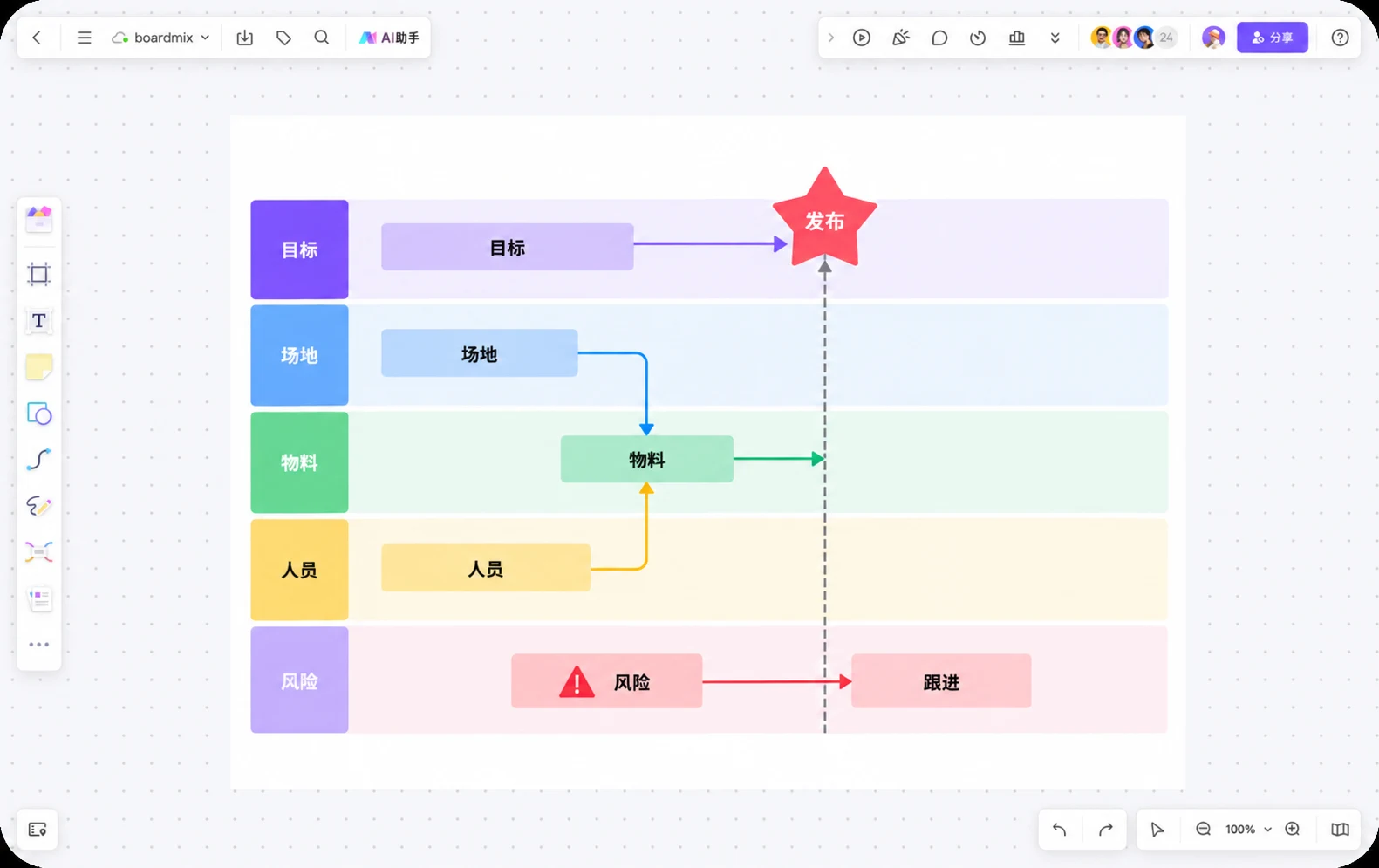

需要把任务、讨论和现场资料放在一处时,可以在项目看板上建立活动执行区;下面用一次线上活动说明具体画法。

团队围绕活动任务依赖图讨论,卡片通过连线标出前置关系、阻塞和交付目标的插画
线上分享会的宣传与彩排分两条任务链推进,最终汇入正式活动。

从活动交付物而不是任务清单开始

先列出最终要交付的结果:报名页面、宣传内容、嘉宾资料、直播间和彩排记录。再从每个交付物倒推必要任务。比如报名页面需要主题、时间、嘉宾简介和审核意见,宣传素材需要页面链接和统一视觉。这样拆出来的任务都有上下文,不会变成“做海报”这种无法判断完成度的短句。

把依赖关系和阻塞条件画出来

用箭头表示“先完成 A,B 才能开始”,在箭头旁写条件。嘉宾确认不是宣传发布的唯一前置,还可能需要主题和时间锁定;把这些前置一起写出来,才不会误判进度。遇到外部等待,给任务加“阻塞”状态,并注明下一次跟进日期。

任务卡前置依赖完成标准
确定主题与时间主办方确认文档中有最终版本
确认嘉宾资料嘉宾回复简介、头像、演讲题目齐全
制作报名页主题、时间、嘉宾资料链接可访问,字段已检查
直播彩排直播间、演示文件主持、嘉宾和备用方案均走一遍

当两条任务链汇合时,先找出共同前置,再安排并行工作。例如报名页和宣传素材可以并行制作,但发布需要两者都验收。把这种“汇合点”标注出来,负责人就知道哪一项延误会影响最终交付。

安排负责人、催办与完成标准

每张卡只设一位最终负责人,协作者写在备注中。催办不是重复发消息,而是根据依赖状态做动作:前置未完成,联系前置负责人;前置完成但交付未验收,安排检查;外部回复超期,启用备用方案。卡片中同时写负责人、截止时间、状态和完成证据。

  • 待开始:前置条件已满足,等待负责人按排期启动。
  • 进行中:负责人已接手,下一检查点明确。
  • 阻塞:前置未满足或在等待外部回复,写出阻塞对象、跟进人和日期。
  • 已交付:附链接或文件,并由指定人验收。

案例:一场线上分享会的依赖链

输入:活动主题、时间、嘉宾信息、报名页和直播间。判断:“宣传发布”等待主题、时间、嘉宾资料、报名链接与视觉素材完成;“彩排”则独立依赖直播间、演示文件和人员时段。产物:图中分别画两条链:主题/时间/资料→报名页与宣传素材→宣传发布;直播间/演示文件/人员时段→彩排;两条链在正式活动汇合,活动后再进入回放和复盘。每张卡写最终负责人、完成标准和阻塞条件。复盘:如果嘉宾资料迟交导致宣传延期,记录“外部回复超期”而不是把所有工期都加长;下一场活动提前设置跟进日期和备用方案。

Boardmix线上分享会依赖图,宣传与彩排两条任务链共同汇入正式活动,再进入回放和复盘
线上分享会依赖示例:宣传与彩排分别满足前置条件后,共同汇入正式活动,再进入回放和复盘。点击图片查看完整关系。
交付节点前置条件责任/验收异常动作
报名页主题、时间、嘉宾简介运营制作,主办方验收资料缺失则回到嘉宾卡
宣传发布报名链接、视觉素材内容负责人验收链接链接失效先暂停发布
直播彩排直播间、演示文件主持人与嘉宾共同确认设备异常启用备用方案
复盘记录现场记录、回放项目负责人整理缺资料标记待补,不猜测结论

常见误区:把依赖图当成时间表

日期只能告诉你何时做,不能说明为什么被阻塞。修正方式是先画依赖和完成标准,再把截止日期写到卡片;任务之间没有前置依赖,且人员、设备等资源不冲突时,可以安排并行,不必按清单顺序排队。

线上活动任务依赖示例

将“主题与时间确认”连接到“嘉宾资料”“报名页”和“宣传素材”,报名页与宣传素材共同连接到“宣传发布”;另一条从“直播间、演示文件、人员时段”连接到“彩排”。两条链在正式活动汇合,结束后再连接“回放整理”和“复盘记录”。若嘉宾临时更换,回流只影响资料、报名页和宣传素材,不必把已完成的主题确认全部退回。

复盘时保留两类信息:实际阻塞点和当时的判断依据。下一场活动可以据此提前设置缓冲,而不是凭印象增加所有任务的工期。

活动当天可以把“待确认”与“已交付”分成两个视区,主持人只查看仍影响开场的卡片。结束后再把现场问题、临时决策和后续负责人写回复盘区,避免把临时口头安排遗失。

在 Boardmix 中维护活动执行图

在画布上按“交付物—任务—依赖—状态”四层组织信息。任务卡可放负责人和截止日期,连线表达前置关系,评论记录决策依据。每次会议只移动状态或补充证据,不复制一套新图;活动结束后将已交付卡片收拢,保留阻塞和返工路径供下一次复用。

依赖图的目的不是监控每个人,而是让团队尽早看到下一项真正影响交付的工作。任务越多,越要把关系和完成标准写得短而清楚。

如果活动包含多个团队,给每个团队设置泳道,再用同一套状态词。评审时从最终交付物反向走到最早依赖,能更快发现“有人负责但没人验收”的空档。

活动结束后不要删除执行图。将最终链接、现场变更和复盘结论放到对应卡片,复制下一场活动时只复制结构,不复制旧日期和旧负责人;这样既保留经验,也不会把旧信息误当成当前任务。
