累计流图(CFD)把一段时间内各个工作状态的数量叠在同一张图上。它最适合回答:任务是不是越积越多,积在哪个环节,完成速度能否跟上进入速度。读图时先看颜色带的厚度怎样变化,再回到任务记录找原因;不要看到某一带变宽,就直接认定对应人员效率低。

如果团队已有项目看板,可以沿用同一套状态,在每天固定时点保留一次数量快照。把快照、累计流图和阻塞卡片放到一起,比只看今天的看板更容易发现持续几天的排队问题。

累计流图中待审核色带由1项扩展到9项,提示进一步检查审核积压
色带厚度表示状态数量;周五待审核为20-11=9项。

先看懂:边界线是累计量,颜色带才是当前状态数量

横轴是日期,纵轴是工作项数量。以“待处理—处理中—待审核—已完成”为例,画图时从下到上叠放已完成、待审核、处理中、待处理四层。每条边界线是它下面所有层的合计,不是某一状态单独的数量。

假如周三已有8项完成、4项待审核、4项处理中、2项待处理,四条边界由下到上是8、12、16、18。此时待审核是12-8=4项,处理中是16-12=4项。在制品若定义为“已经开始但尚未完成”,则为处理中加待审核,共8项;尚未开始的2项待处理不计入这一口径。

这种图和燃起图、燃尽图关注的重点不同:后两者适合讨论一段范围内完成了多少、还剩多少;累计流图进一步展开了未完成的工作分别停在哪里。

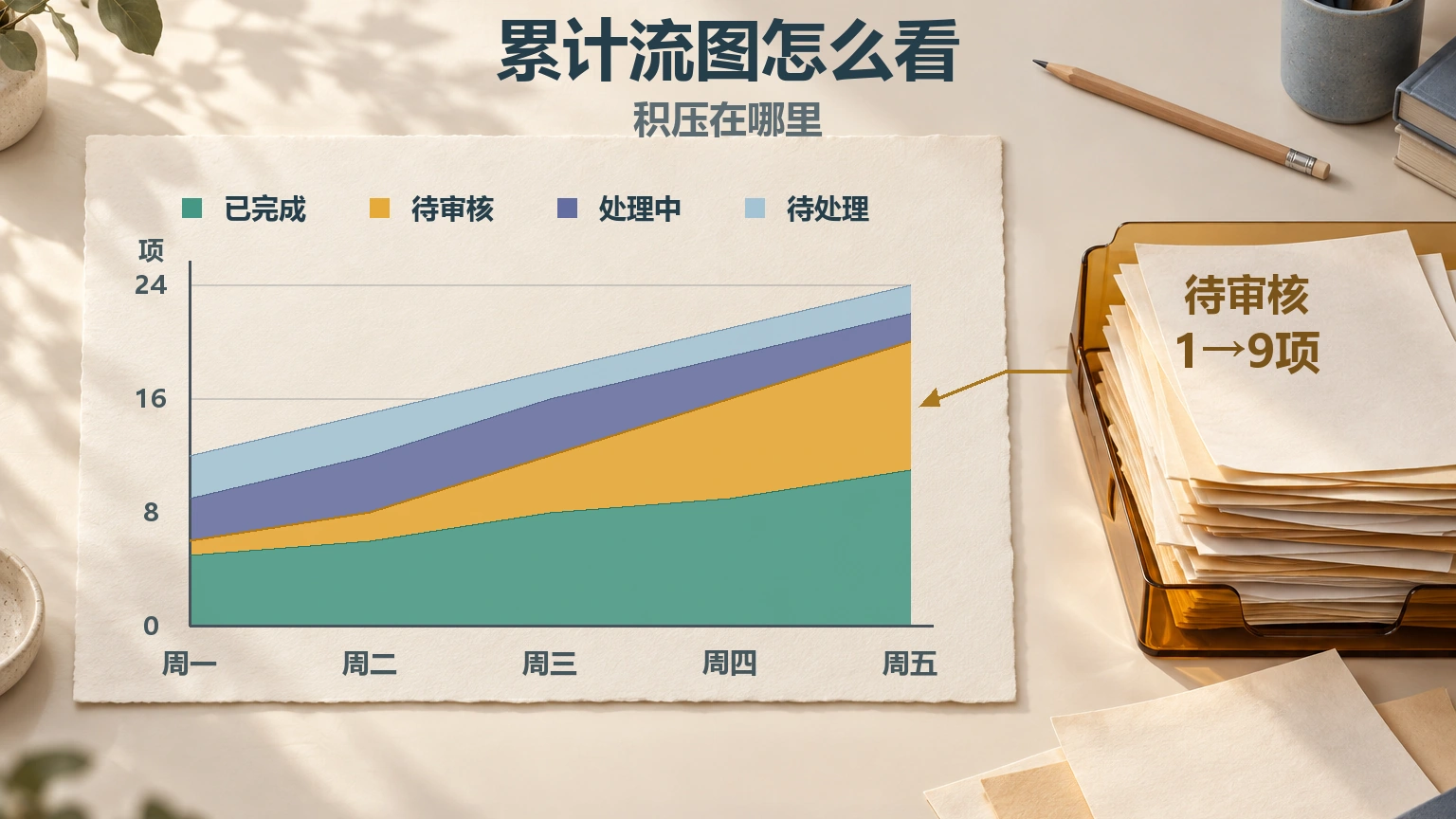

一张五天记录表,怎样变成累计流图

下面是一组内容审核团队的演算数据。统计口径是“已经接受处理的内容任务”,每个任务只记一次,每天下午5点记录状态;示例期间没有删除、拆分或退回任务。文章、视频等大小差异很大的工作,宜先分开观察,避免把一项长视频与一项改标题视为等量工作。

日期待处理处理中待审核已完成合计
周一331512
周二342615
周三244818
周四237921
周五2291124

画堆积面积图可直接使用四列状态数量;如果需要逐条画累计边界,先从底层向上相加:

  • 完成边界:5、6、8、9、11。
  • 审核边界:6、8、12、16、20,等于已完成加待审核。
  • 处理边界:9、12、16、19、22,再加处理中数量。
  • 总量边界:12、15、18、21、24,再加待处理数量。

不要把这四条累计边界再当成四个独立数列进行堆积,否则会重复相加。无论用哪种绘制方式,任意一天各颜色带的厚度之和,都应该等于当天的合计。

图中最需要追问的,是待审核从1项变成9项

从周一快照到周五快照,累计接受的任务增加12项,完成数增加6项。在制品由4项增加到11项,增长集中在待审核,处理中反而由3项降到2项。此时继续要求制作人员多开新任务,很可能把审核队列推得更长。

这组数字能支持“审核前后存在积压”的判断,却不能单凭图确定根因。接下来打开待审核卡片,检查以下三种情况:

卡片里看到的事实可能需要调整的环节下一次检查什么
内容已齐,连续多天没人接审审核容量或认领规则最早等待任务的年龄、每天实际接审数量
多项任务缺来源、素材或审核范围进入审核的材料标准新增待审核任务是否都具备完整材料
实际上已经通过,只在周五统一改状态状态更新时间按真实通过时间重建记录,是否仍有同样积压

三种情况对应的动作不同。第一种可以讨论先处理积压、临时调整接审安排;第二种应在提交前补齐材料;第三种先修记录方式。图形是排查入口,不能替代对任务事实的核对。

颜色带变宽、完成线变平,分别能说明什么

  • 某一状态带连续变宽:进入这一状态的工作多于离开它的工作。先检查等待、返工、资源与更新习惯,不能直接归因于某个人。
  • 已完成区域多天不增长:期间没有记录新的完成项。可能尚未交付,也可能完成定义过于粗大或状态未及时更新,应查看工作项明细。
  • 所有边界同时陡升:先排查范围批量加入、任务拆分或筛选条件变化,再讨论工作量变化。
  • 颜色带厚度稳定:说明观察窗口内状态数量相对稳定,不代表等待时间一定短。稳定积压的队列仍可能让客户等很久。

还要慎用横向距离。累计边界在相近累计数量上的时间差,可以帮助观察整体流动趋势,但它不等于某一条任务的实际周期时间。插队、不同任务大小、返工和批量更新都会影响解读;精确计算某项周期,需要它自己的开始与完成时间戳。Microsoft的累计流图说明也区分了累计图与离散工作项的交付、周期时间度量。

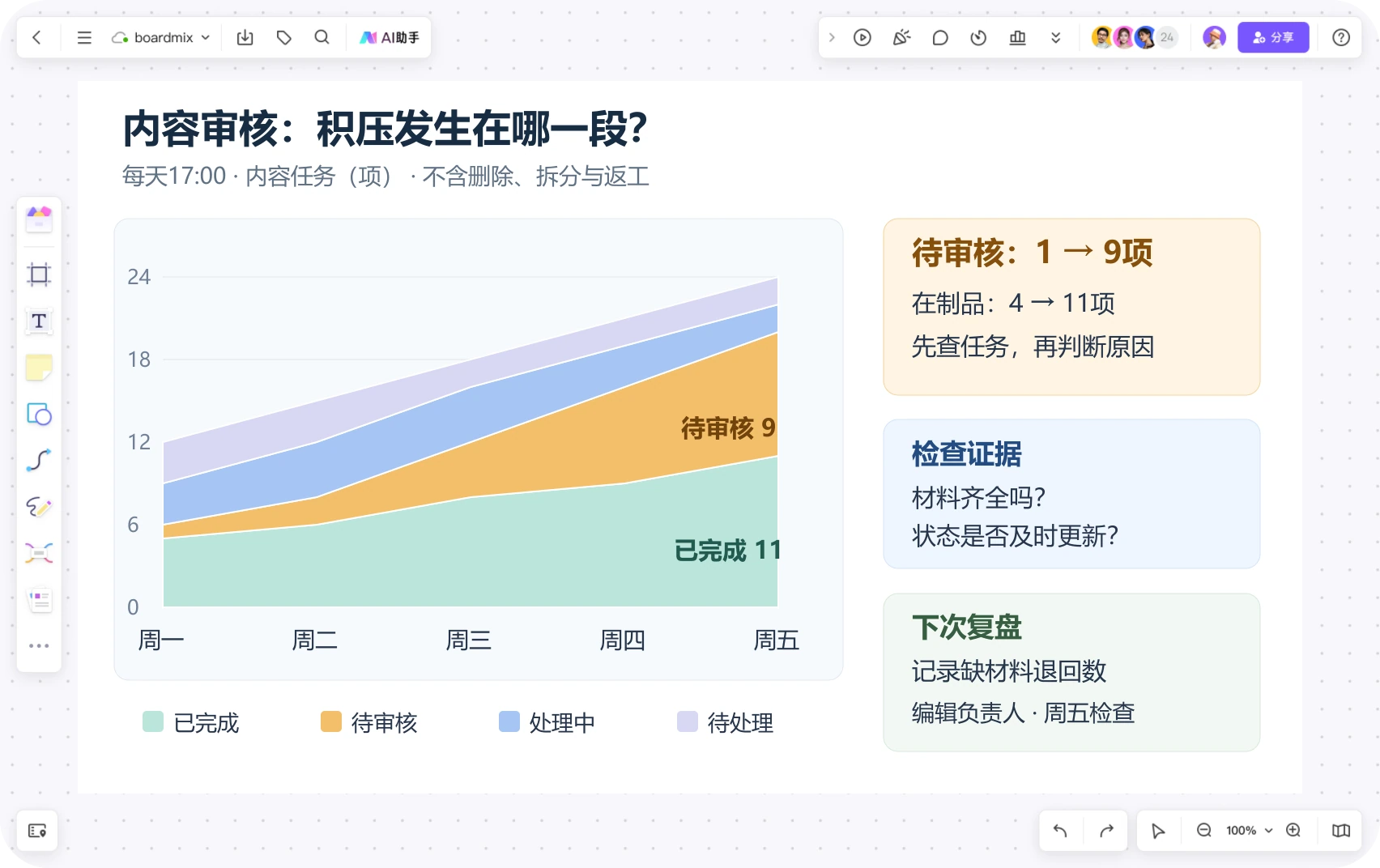

把累计流图放进Boardmix,组织一次有动作的流程复盘

Boardmix可以用来放置统计表、图形和任务讨论记录。先在支持堆积面积图的电子表格工具中整理数据并生成累计流图,再把图导入白板;也可以用图形和线条标注关键区间。复盘时保留原始统计表和采样口径,后续更新沿用同一份记录。

Boardmix画布中的累计流图、待审核积压证据和周五检查安排
  1. 左侧保留口径。写明统计对象、状态定义、采样时间,以及是否包含返工。附一份可回查的数据表,避免讨论者各用一套统计范围。
  2. 中间标出变化。围绕周三到周五的待审核带,标注“4→7→9项”;只圈出要讨论的区域,不给整张图堆满解释。
  3. 右侧放证据卡。选几项等待最久的任务,记录进入审核日期、缺失材料与当前阻塞,删除姓名、客户信息等不必要的敏感内容。
  4. 把结论写成一次可检查的改变。例如“下周先补齐来源材料再转待审核;每日记录缺材料退回数;由编辑负责人周五检查”。保留观察时间和判断条件,避免只写“加强沟通”。

下次复盘沿用同一口径,再比较待审核数量、最老任务的等待时间与完成情况。如果只是把任务移回待处理,颜色带会变薄,却未必解决了问题。累计流图的价值,是让积压可见,并让团队知道下一步该验证什么。
