需求管理可以按收集、分析、分发、实现、验证五个过程组织。关键不是把需求依次挪过五列,而是每次流转都留下可检查的产物:原始问题、明确需求、版本决定、实现记录和验收结论。需求被记录下来,不代表已经承诺开发;功能做出来,也不等于原来的问题已经解决。

产品经理和项目经理需要持续跟踪这些变化,并与提出需求、实施需求和验收需求的人沟通。可以用在线项目看板呈现当前状态,在同一张画布中放置原始反馈、优先级讨论和版本计划;但谁批准范围、谁确认完成,仍应由团队明确约定。
下面按这五个过程,以“员工查不到报销进度,反复询问财务”为例说明。最终要管理的不是一句“增加消息提醒”,而是一条有来源、有边界、能验收的需求。
1. 收集需求:记录问题,不急着承诺解决方案
收集需求的来源可以分为内部和外部。内部包括管理层、业务部门、客服和实施团队;外部包括客户访谈、反馈、使用行为以及市场调研。头脑风暴可以帮助汇总想法,但不能代替使用者的具体经历;竞品出现某项功能,也不能单独证明本产品必须跟进。
在本例中,员工说“能不能发个提醒”,财务说“每天都有人来问走到哪一步”。先分别保留原话,再追问最近一次发生在什么情境、当时查过哪里、无法确认的是付款时间还是当前处理环节。不要直接把两个反馈合并成“开发短信通知”。
| 需求记录字段 | 本例怎样填写 | 为什么要留 |
|---|---|---|
| 编号与来源 | R17;员工访谈、财务反馈;附可回查的记录 | 后续讨论仍能找到原始问题,避免只剩转述 |
| 使用情境 | 员工提交报销后,不知道单据正在审核、被退回还是等待付款 | 限定发生问题的时间和对象 |
| 期望结果 | 员工能查到本人单据的当前状态及下一处理角色 | 把用户结果与“发通知”这种方案分开 |
| 待确认问题 | 现有系统能提供哪些状态?退回原因是否可显示?哪些信息不能跨人查看? | 把未知显式留在记录中,不用猜测补齐 |
Boardmix画布可以把文字、图片、链接等材料放在同一讨论空间。需求卡只放必要摘要,原始访谈或业务记录保留可追溯入口;敏感内容按团队权限要求处理,不为了便于讨论而公开整份材料。
这一过程的完成条件:团队能说清是谁在什么情境遇到了什么问题,并找到来源。只有一句功能名称、没有使用情境的条目,先进入待澄清,而不是直接排进开发计划。
2. 分析需求:统一含义,再比较价值与成本
分析需求的两个关键点,是准确理解需求和识别需求的价值。需要将用户语言转化为团队可以讨论的规范描述,对同类反馈进行合并、分类,识别重复内容,并明确产品的边界。合并的是同一个问题的证据,不是把不同角色的权限和目标混在一起。
R17可以写为:“员工登录后,能够查看本人已提交报销单的当前处理状态;发生退回时能够查看允许展示的退回原因,并知道下一步应补充什么。”这时仍要与财务确认状态口径。例如,“审核通过”不一定等于“已付款”,页面不能把它们合成一个“已完成”。
再把需求分成三层,避免评审时各说各话:
- 业务问题:员工难以判断单据进展,财务反复解释同一状态。
- 本次功能范围:查询本人单据的状态和相应说明,不修改现有审批权限。
- 验收条件:状态名称与业务口径一致,只能查看授权范围内的单据,退回后能看到下一步动作。

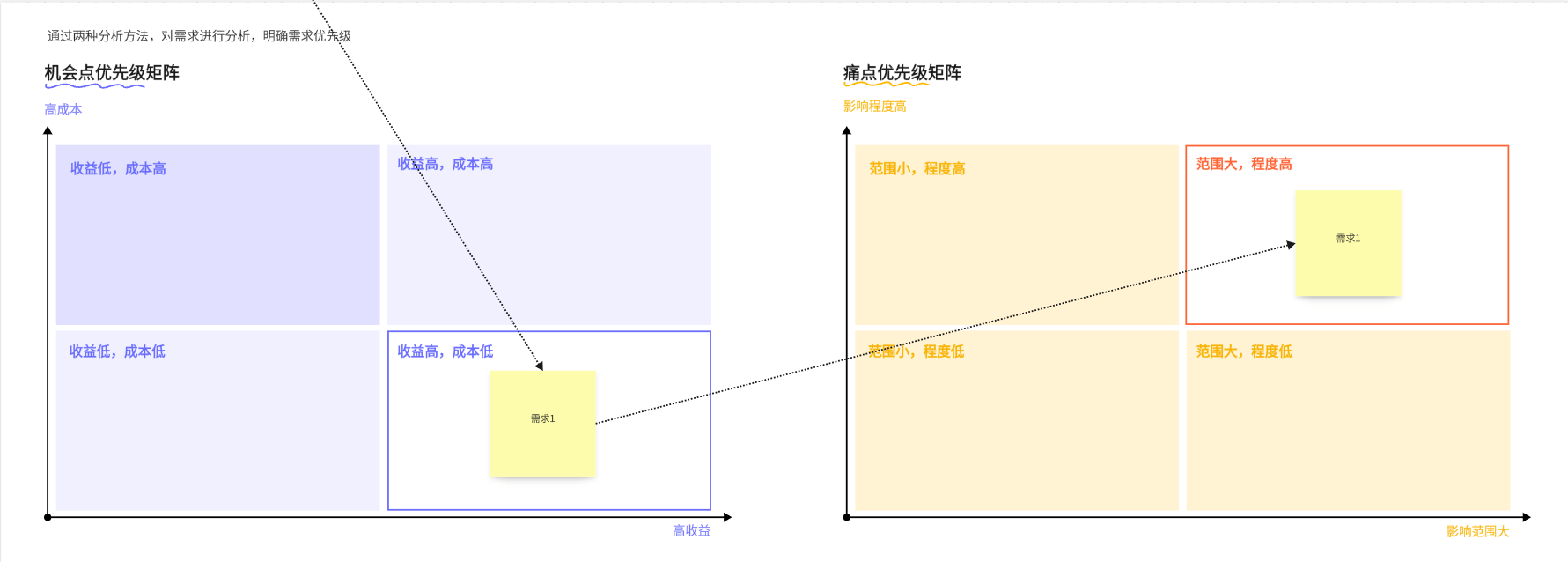

排序时可以参考需求优先级矩阵。机会点矩阵比较收益与成本,痛点矩阵比较影响范围与程度;两种视角要分开看,不能因为某个便签落在右上角就自动承诺开发。

对R17,先确认状态数据是否已经存在、哪些部门受影响、能否通过完善现有页面解决。如果状态来源不稳定,优先级再高也应先处理数据依赖;如果只有极少数例外场景,可能先补一条人工查询渠道。写下取舍理由,比只保存一个“高优先级”更有价值。
3. 分发需求:落实到版本、责任人与明确边界
分发需求,是将分析确认后的需求分配到不同版本和实施责任中。长期、中期、近期和紧急需求可以作为规划视角,但不能只贴标签;每条进入近期版本的需求,都需要确认负责人、范围、前置依赖和验收人。
在R17的版本讨论中,可以把“员工主动查看进度”作为当前范围,把“主动通知员工”保留为后续候选。这样不是只做一半,而是先明确一个能够独立使用、可以验收的结果。短信、邮件或其他通知渠道的选择,需要另行评估触达、成本与隐私要求,不能在会上顺手加进本次承诺。
用产品版本迭代规划模板整理候选需求时,建议同时写上“本版纳入”“暂不纳入”“进入条件”。“以后再说”不是完整决定:暂缓项也应说明缺什么证据、什么变化发生时重新评估。

R17进入实现前,至少确认三件事:财务认可状态定义,研发确认可以取得所需数据,验收人认可当前版本不包含主动通知。若关键条件没有确认,应在计划中标记为待澄清或受依赖阻塞,不把它当作可以立即开工的任务。

4. 实现需求:让原始问题、设计与交付记录连得起来
实现需求,是把已经确认的产品需求转化为具体设计和开发任务。不同项目可能涉及系统特性、架构、模块或业务操作流程;产品经理需要跟踪需求是否得到满足,并评估变化对范围和交付的影响,而不是只询问“开发到百分之几”。

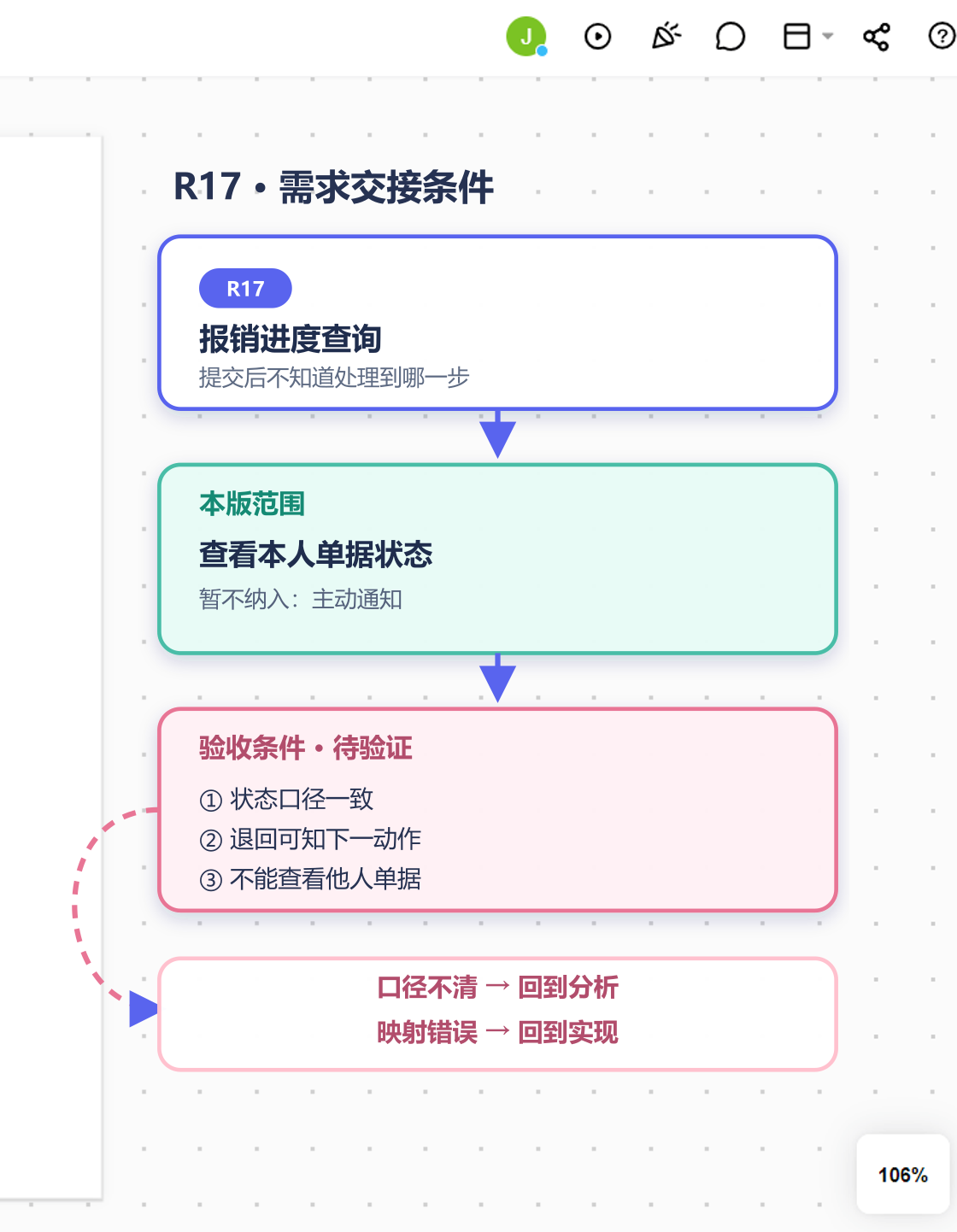

R17可以进一步拆成状态字段对照、员工查询界面、权限检查和退回说明等工作。每项工作都关联R17,而不是拆完以后失去与原问题的联系。需求卡上保留当前版本、设计入口、负责角色、阻塞事项和验收记录位置;细分任务则记录各自的交付物。
在画布上组织跟踪信息时,可以设置“待澄清、待实现、实现中、待验证、已完成”等列。移动卡片前先约定条件:设计已画好不等于实现完成,代码合并也不等于已经通过业务验收。需要人工更新的状态由责任人维护,不把白板上的位置当作其他系统自动同步的结果。

上表中的任务编号、状态、负责人和阶段成果,是可沿用的跟踪字段。需要排期时,可查看项目进度计划模板,再填入本项目的实际任务和日期;不要把模板日期当成自己的交付承诺。
实现过程中如果财务提出“主管也应查看整个部门”,这已经改变了原来“员工查看本人单据”的范围。先记录新增对象和权限影响,重新分析是否纳入本版;不能只在开发群里说一句“顺便加上”,却让需求卡、测试条件和上线说明各保留一个版本。
5. 验证需求:既检查做对没有,也检查是否解决问题
验证需求不只是列出单元测试、集成测试、α测试或β测试。这些是不同层次或阶段的测试活动,具体项目按需要安排;需求管理还要确认交付结果是否符合已约定的业务规则,并能回应最初提出的问题。
R17可以按下面三类情境验收,执行时逐项填写实际结果、未通过原因和确认人:
| 情境 | 预期结果 | 不通过时回到哪里 |
|---|---|---|
| 员工查看本人已提交单据 | 显示与财务确认口径一致的当前状态,不能把审核通过显示为已付款 | 字段映射错误回实现;业务状态定义不清回分析 |
| 单据被退回 | 显示允许展示的原因,并说明需要补充或更正的材料 | 缺少约定信息回实现;新增材料要求须重新确认范围 |
| 员工尝试查看他人单据 | 按既定权限规则阻止未授权访问,不暴露他人的单据内容 | 记录缺陷并修正;未通过前不能仅因主路径可用就关闭需求 |
验收记录应包含需求编号、使用的数据或场景、实际结果、未通过项、确认人和时间。若条件未满足,记录原因并退回对应过程;若只是调整表述,也要同步需求卡与验收材料,避免下次仍按旧口径判断。
上线后的观察与发布前验收可以分开记录。R17通过功能验收后,还可以继续观察员工能否读懂状态、财务是否仍被追问同样的问题。若问题依旧存在,先查看是状态文案难懂、入口难找还是信息更新滞后,不直接假定“再加一个通知功能”就能解决。
五个过程不是只能向前走的流水线。收集时发现证据不足要补问,实现时出现新范围要重新分析,验证不通过要明确退回原因。保留同一需求编号和关键决定,团队才能知道现在做的内容为什么存在、与原始问题有什么关系,以及何时可以真正结束。
