会员功能上线前,运营希望尽快推广,客服担心解释不清权益,研发担心结算规则尚未稳定。把所有人拉进群,并不等于完成干系人分析。真正要做的是找出谁受影响、谁能改变决定、谁掌握关键材料,再把每个人的关切变成一个需要参与或确认的具体动作。
可以从利益相关者分析模板开始,先整理角色与诉求,再决定沟通方式。下面用“购物平台新增付费会员”贯穿分析:从列人、定位影响到处理冲突,最终得到一份能执行的沟通与确认计划,而不止是一张四象限图。

先沿着会员流程找人,别只看组织架构
项目范围设为:用户能购买会员、查看权益、在下单时按规则使用优惠。先暂不纳入积分兑换和联名会员。沿着购买、扣款、权益展示、使用、到期、退款咨询逐段追问:谁提供输入,谁作出决定,谁执行,出了问题谁直接面对用户?这会比把部门名单抄一遍更容易发现遗漏。
常见的遗漏并不一定是某位领导。例如客服没有预算审批权,却需要解释会员与优惠券能否叠加;财务未必参加产品站会,却需要确认订单与会员收入记录怎样对应;支付服务负责人不写宣传文案,却可能掌握影响上线窗口的接口限制。一线客服、渠道合作人员和真实用户代表,不能因为职级低就被排除。
APM 对干系人参与的说明同时涵盖对项目有角色、利益或受到影响的个人与群体。项目经理需要看正式权限,也要看专业知识、依赖关系和对使用体验的影响。职位只是线索,不是自动评分。
把“运营部”改成“负责会员活动投放的运营负责人”,把“用户”改成“准备购买会员的高频购物用户”和“已购买但未使用权益的用户”。同一个群体内部的任务不同,诉求可能完全相反。前者关心值不值得买,后者更在意已经购买的权益是否容易找到。
为每个角色写一张证据卡,不先贴“支持或反对”标签
只写“客服支持项目”没有行动价值。更有用的记录是:“客服负责人支持上线,但希望发布前拿到权益叠加、退款咨询和到期提醒的统一解释;若规则未确认,无法完成培训。”它同时说明立场、条件和下一步。
先把角色、已表达的关切和待确认的问题并列记录,再讨论需要谁参与什么决定。不能只凭职位把人分成“重要”和“不重要”,也不能将关切强烈直接等同于拥有审批权限。下面这张表将两类信息分开:已知事项用于安排动作,待确认事项用于下一轮沟通。
| 角色 | 已知关切 | 需要补问或确认的事 |
|---|---|---|
| 会员业务负责人 | 首批会员价值能否讲清,投入是否可控 | 谁有权批准权益范围,什么情况推迟发布? |
| 客服负责人 | 权益叠加与退款咨询有统一解释 | 哪些问题必须培训,材料最晚何时交付? |
| 结算研发负责人 | 优惠顺序、边界条件和失败处理不再反复变化 | 规则冻结后新增组合由谁批准,测试需要哪些数据? |
| 财务业务代表 | 会员订单、权益使用和退款记录能对应 | 是否还存在尚未定义的对账或报表要求? |
| 用户代表 | 购买前看懂权益,购买后知道如何使用 | 他能否独立说明适用范围、有效期与限制? |
每条判断最好附访谈或会议日期,区分本人已表达与项目组推测。例如“财务可能反对”只是推测;“财务要求订单中区分会员费用与商品费用”才是可以推进的事实。对于敏感个人评价,控制共享范围,不把内部分析变成公开评判个人的标签墙。
权力与关注度决定参与方式,受影响程度决定不能漏掉谁
权力指这位干系人能通过什么机制影响项目:审批资源、决定范围、控制关键系统,还是有权否决某项发布条件。关注度指他目前愿意投入多少注意力。受影响程度则是第三件事:项目会不会显著改变他的工作或体验。这三个维度不能相互替代。
常见的权力—关注度矩阵可以帮助安排沟通,但不应成为“低权力的人少管”的理由。高影响却关注不足的角色,需要主动了解项目后果;低正式权力但直接受影响的用户,需要有表达和验证的渠道。APM 的沟通规划资料也提醒传统矩阵可能低估低权力、高关注群体的重要性。
| 本案例中的判断 | 适合的参与方式 | 不能只做什么 |
|---|---|---|
| 业务负责人有范围批准权,并持续关注会员方案 | 在权益范围与发布条件上共同决策 | 不能只发周报,等上线当天才请拍板 |
| 结算系统负责人控制关键依赖,平时不参加运营会 | 在规则冻结前做专项评审,变更触及时立即通知 | 不能把不常参会等同于不重要 |
| 客服与用户直接承受解释和使用成本,但无预算批准权 | 参与说明材料验证、试用与问题回收 | 不能只告知发布日期而不给反馈入口 |
| 相邻业务团队当前改动较少 | 发送相关变更摘要,保留依赖变化的升级入口 | 不能要求他们参加全部例会,也不能彻底移出名单 |
分组要写理由,而不是精确到看似科学的“影响力8.6分”。如果团队确实采用量表,先说明每一级代表的可观察行为,再由相关人员核对。同一个人在方案阶段、开发阶段和运营阶段的位置可以变化:发布后客服可能成为发现问题的关键入口。
面对上线分歧,把立场改写成条件与取舍
运营说“活动日期已经定了,不能延期”,研发说“优惠规则还在改,不能上线”,不应简单记录为一方支持、一方阻挠。先拆成约束:哪些对外承诺已经生效,哪些规则尚未确认,哪些功能缺失会导致用户无法完成任务?再把可选方案摆出来。
例如本项目可比较三种方式:A按原范围上线但延后活动;B保留日期,首批只开放已验证的权益组合;C按原日期与原范围上线。讨论时分别列出用户得到什么、失去什么、需要谁提供证据。若C依赖未验证的结算规则,它就不该因为“大家更希望准时”而自动成为答案。
业务负责人若选择B,应同时确认首批范围、宣传文案、客服说明和后续开放条件。未上线的权益不能在活动页继续承诺;暂不开放的对象也需要明确告知。将决定交给有授权的人,而不是让“参会人数更多的一方”赢得投票。仍然存在的专业异议应连同风险一起记录,不要求每个人写一句“完全同意”。
这时可以将最终选择写进可追溯的项目决策日志。后续扩大会员范围时,团队能看到原来限制的原因,以及哪些条件改变后可以复议,不必重新猜测上次为什么没有全部开放。
沟通计划写成对方需要作出的动作
“每周向所有人同步进度”太粗。对方收到信息后需要批准、补充材料、验证体验,还是仅知悉?先写动作,再选择会议、文档或一对一沟通。要拍板的材料应在决策前到达,不能在会议结束后才发给有权决定的人。
| 时点与对象 | 材料与动作 | 确认结果 |
|---|---|---|
| 规则冻结前:业务、结算、财务 | 阅读权益组合与订单处理规则,指出冲突并确认首批范围 | 具名批准人、未决事项和生效版本 |
| 测试准备时:研发、测试、客服 | 对照正常购买、优惠冲突、到期和咨询场景补齐用例 | 场景有明确预期,缺口有负责人 |
| 发布前:运营与客服 | 逐项核对对外权益、限制条件与答疑材料 | 页面、实际行为和说明一致 |
| 试用后:用户代表 | 独立说明权益并完成一次使用任务,反馈不理解处 | 记录具体障碍,不只问“满意吗” |
| 规则变更时:受影响角色 | 收到变更摘要、受影响范围和需要重新确认的项目 | 旧结论有替代入口,必要的重新验收完成 |
在画布上用连线连接“角色—关切—材料—决定”,就能检查沟通是否落地:客服关心权益叠加,如果没有对应规则说明和确认动作,这个问题仍然悬空。不要仅用“已读”作为确认结果,需要验证的人应给出验证结论,需要审批的人应留下明确决定。

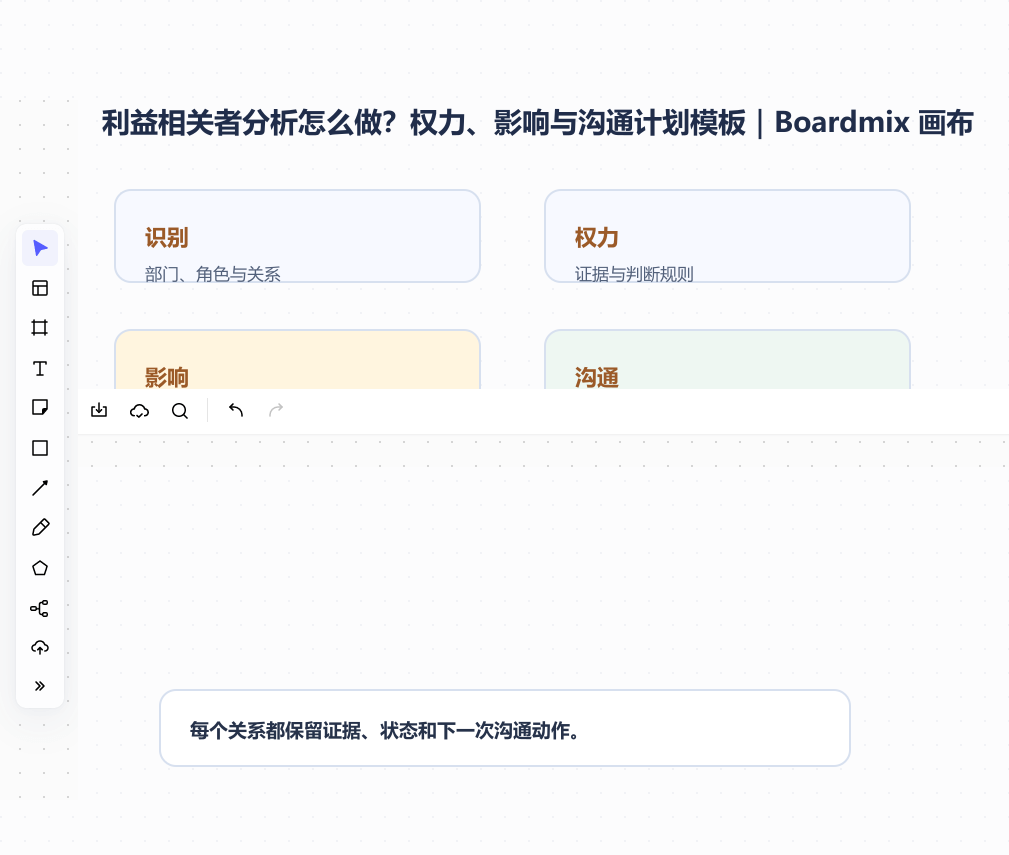

假设团队采用前一节的B方案,首批只开放已验证的权益组合,就可以在 Boardmix 画布左侧固定本次范围、用户任务和成功标准,右侧将业务、结算研发、财务、客服与用户分别连到需要确认的材料。这样讨论优惠规则时,能同时看到谁要批准范围、谁要补测试用例、谁要更新答疑。

图中连线表示参与确认的关系,不表示职位高低或权力大小。用户没有范围批准权,仍要完成一次权益使用任务;客服没有预算批准权,仍需验证叠加与退款说明。首批范围一旦变化,沿连线通知受影响角色,并重新检查相关材料,不能只把中心主题的文字改掉。
最后在范围变化、关键人员变动、依赖延期和进入新阶段时更新名单。干系人分析无需每周重画整张矩阵,但新增一项承诺后,必须重新看谁承担后果。它的作用是让正确的人在正确的时间参与正确的问题,而不是把每个人都变成每场会议的必到者。
