销售签约后向实施交接,不能只转发一份方案和一个客户群。实施团队需要知道:客户要达到什么结果,哪些交付已经确认,哪些只是讨论过的设想,启动还依赖谁提供什么。先交清承诺的来源和边界,再排实施任务,才能减少“客户以为包含,实施却从未听说”的冲突。

可以在项目任务看板旁整理客户目标、范围和待确认事项,把每个交接缺口交给具体负责人。Boardmix 用于共同评审与跟进,不替代正式合同、变更记录或业务系统;画布只放必要摘要与受控资料位置。
先交客户要完成的事,而不是重新讲一遍销售方案
以一个客服工单平台实施项目为例,客户希望两个客服小组采用统一的受理、转派和关闭流程。当前已经确认的内容是两组标准流程配置与一次管理员培训;销售讨论时还提到历史数据迁移和消息通知对接,但范围及实现条件没有最终确认。
实施拿到“建设一体化客服平台”这句目标,仍然无法安排工作。应进一步记录目标用户、要改变的现行流程、首次检查的业务场景和客户确认者。例如:第一阶段先让两组客服都能处理一条“接收咨询—转派—回复—关闭”的完整工单,客户业务负责人确认流程,客户 IT 负责人提供环境与接口资料。
目标不是把未来所有想法都写成承诺。一次管理员培训是否足够支持所有用户上线,需要双方根据已确认范围讨论;客户愿景可以记录,但不能因此默认已经包含额外服务。
将已确认、未包含和待确认分开,不用一句“按方案执行”
范围表中的每一项都要有资料来源和版本。不同材料表述不一致时,先交由有权角色核对与澄清,不让实施人员自行选择对自己最方便的一版,也不在白板中直接作法律效力判断。
| 事项 | 当前确认程度 | 实施前下一步 |
|---|---|---|
| 两组标准受理与转派流程 | 已确认;关联当前范围清单及流程草稿 | 业务负责人确认两组规则差异,实施整理配置项 |
| 一次管理员培训 | 已确认;培训对象和具体日期尚待安排 | 客户指定参加者,实施提供准备要求并确认时间 |
| 三年历史工单迁移 | 讨论过,范围、数据质量与工作量未确认 | 销售组织范围澄清;客户提供脱敏样本;实施评估条件,未确认前不承诺完成日期 |
| 自建消息平台对接 | 接口资料与授权条件未知 | 客户 IT 提供必要资料,技术负责人评估;按正式流程确定是否纳入 |
| 其他部门全面推广 | 当前确认范围仅覆盖两个小组 | 作为后续讨论事项,不混入本阶段任务完成标准 |
“未包含”也应来自已确认范围,不是实施自己删减需求;“待确认”则表示还没有足够依据归入包含或不包含。三种状态分开,团队才能知道哪些可以开始,哪些需要补证据,哪些应另走变更或后续评估。
对客户曾表达过但尚未确定的期望,保留原话的必要摘要、沟通时间和记录位置。交接会上不能为了让清单好看,把它悄悄删掉;也不能把“客户问能不能迁”改写成“已承诺迁移”。

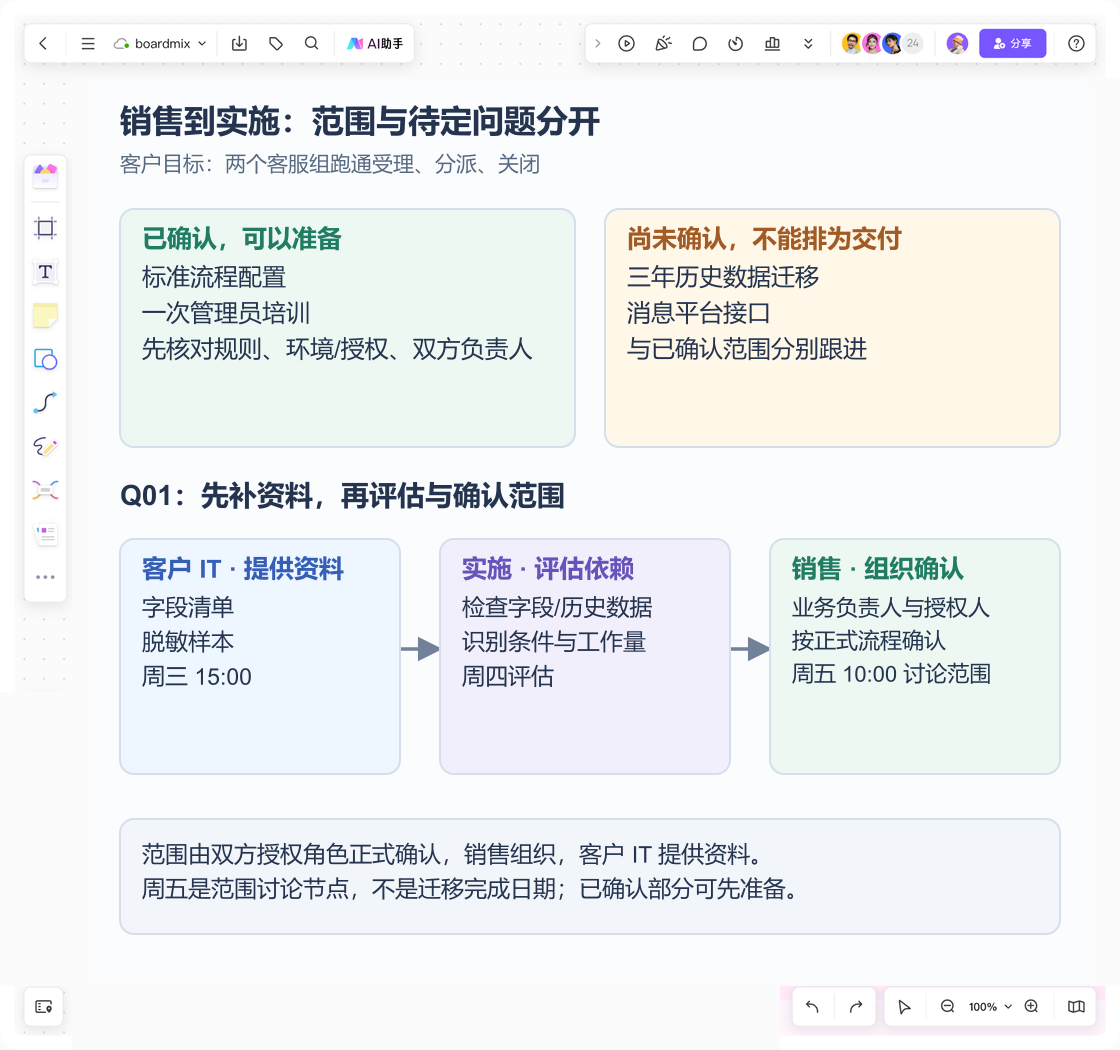

一张交接图,连接目标、材料、接收门槛与问题
在 Boardmix 中按阅读顺序摆出四个相邻区域:客户目标放左侧,范围与材料放中间,启动条件放右侧,待确认问题放下方。用事项编号连接相关材料和问题,不需要把所有文件正文复制进画布。
- 目标卡:记录两组客服要跑通的业务场景、客户负责人、阶段检查方式;不写未经约定的效率提升百分比。
- 材料索引:范围清单、流程草稿、联系人角色、环境要求和当前版本;每份资料注明正式位置与维护人。
- 启动条件:分别确认业务规则、环境与必要授权、实施负责人及客户配合人、首个活动安排。材料已发送不等于条件已满足。
- 问题卡:例如 Q-01“历史工单是否纳入”,写缺失信息、决定者、反馈时间和受影响任务。不能只写“客户待确认”。
例如将 Q-01 填成:“缺三年历史工单的字段清单、脱敏样本和当前范围依据;客户 IT 周三 15:00 前提供资料,实施负责人周四整理条件与疑问;销售负责人周五 10:00 组织客户业务负责人及双方授权范围确认人讨论是否纳入,结论走正式确认流程。”到期未拿到样本时,由销售说明缺口并约定下一次反馈,不把周五会议误写成迁移交付日期。
将 Q-01 连到迁移任务,而不是连到全部项目。历史数据范围未定,不一定阻止两组标准流程的讨论;但不能假装迁移任务已经可以排期。标明允许先开展的工作和暂不启动的部分,并由项目负责人确认,既不掩盖风险,也不让一个局部问题把所有准备工作都拖住。
范围清楚后,具体交付物、依赖和排期再进入项目实施计划。交接图解决“实施接到的究竟是什么”,计划解决“接到后怎样完成”,两者不要互相替代。

交接会先让实施复述,再逐项确认缺口
会议可以从实施负责人的复述开始:“本阶段服务两个小组,先跑通受理和转派;历史工单与消息平台对接仍有待确认事项。”销售核对是否遗漏客户重点,客户参与时再由相应负责人确认理解。不要由销售把几十页方案重新讲一遍,却没检验接收者理解成了什么。
| 要确认的问题 | 可记录的结果 |
|---|---|
| 实施是否拿到当前材料? | 打开正式位置核对版本;无法访问的材料有补充人,不以群里发过为准 |
| 客户还在等待什么? | 保留已约定的下一次回复及接手人,销售与实施不同时给出不同日期 |
| 哪些工作能启动? | 标准流程讨论可安排;迁移与接口任务按缺口暂缓,写明恢复条件 |
| 未决问题由谁推进? | Q-01由销售组织范围澄清,客户提供样本,实施评估条件;明确下次检查时间 |
如果发现客户理解与资料不同,先记录差异和来源,安排共同澄清。不要让销售先对客户说“肯定能做”,再要求实施事后补资源;也不要让实施直接告诉客户“销售说的不算”。对外确认应由约定的窗口统一传达,并回写正式记录。
交接完成,意味着有人接住下一步,不意味着项目风险消失
可以将交接状态设为待准备、待接收、需补充、已接收。进入已接收,至少要能确定:实施负责人理解目标和范围,必要资料可读取,下一步客户活动有人安排,所有未决问题都有接手人和处理边界。若关键条件未满足,就保留需补充;确需部分启动时明确允许范围,不能只有口头默认。
会后应把项目负责人、下一次客户沟通、范围问题和资料维护责任同步到正式工作记录。销售不必继续承担每项实施动作,但尚未澄清的商务承诺不能因“已转实施”而失去负责人。
这个客服项目的交接结论可以写成:先启动两组标准流程的规则讨论;管理员培训对象和日期由客户与实施继续确认;历史工单迁移及消息平台对接暂不排交付日期。Q-01由销售组织范围澄清,客户IT补资料,实施评估条件。实施接收的是这些已说明边界的工作,不是默认承接所有销售沟通中提到的设想。将这段结论与范围清单版本、资料位置、接收人及确认时间一起留存,新加入的同事就能接着推进。
