RAID日志把项目里的四类事项放在一起跟进:风险是可能发生的不利事件,假设是计划暂时采用但尚未验证的条件,问题是已经存在的障碍,依赖是后续工作需要的前置成果。它的价值不是多做一张表,而是让团队说清“现在知道什么、还在等什么、下一步由谁确认”。
例如,“人员资料应该齐全”“资料还有缺项”“等IT交付资料”“可能赶不上联调”有关联,却不是同一种状态。用Boardmix 项目看板整理时,可以让各条记录保留自己的编号,再把它们与共同的处理任务连接,避免同一件事在四张表里各催一次。

RAID四类记录怎样区分
RAID有不同的缩写用法;有的团队把A用作Actions(行动),把D用作Decisions(决策)。下面采用Risks、Assumptions、Issues、Dependencies,即风险、假设、问题、依赖。团队开始使用前应先在日志顶部写明口径,行动和决策另设关联记录,不能把同一列交给不同成员各自解释。
| 类型 | 判断时问什么 | 一条记录必须说清什么 |
|---|---|---|
| R:风险 | 什么尚未发生的事件,可能影响目标? | 条件、可能发生的事件、影响、观察信号与应对负责人 |
| A:假设 | 计划依赖了哪个尚未证实的判断? | 暂时采用的条件、怎样验证、谁确认、最晚何时需要答案 |
| I:问题 | 现在已经出现了什么具体偏差? | 事实与影响范围、处理负责人、下一动作和解决条件 |
| D:依赖 | 谁需要谁交付什么,才能开始或完成工作? | 提供方、接收方、交付物、需要日期与验收条件 |
风险与问题的分界在于事件是否已经发生;依赖则不是“坏消息”的同义词。一个按时交付、质量合格的前置成果仍是依赖,只是没有出现阻塞。假设也不是默认正确的事实:它允许团队先往前规划,同时把需要验证的条件公开。
项目只有少量明确任务时,用普通任务表就够了。需要跨角色交付、采用较多未确认条件,或者周会上反复争论“这是风险还是已经出事”时,再引入RAID。可以参考Atlassian对RAID日志的说明了解这一框架的常见用法,但表格应根据实际项目精简。
一个设备预约试点,怎样写出四类不同记录
下面是构造案例:团队准备让20名员工试用内部设备预约系统,其中一项验收是按部门检查预约权限。计划第3个工作日中午拿到完整人员资料,再开始这部分联调。工作日编号仅用于说明前后关系,正式项目应换成明确日期和时点。
第1个工作日,团队暂时认为已有人员资料包含部门信息,于是建立假设A-01;同时与IT约定交付,建立依赖D-01。第2个工作日查看20名试点人员的资料,发现4人缺少部门字段。这时要保留原假设的验证结果,并登记当前问题及未来可能受到的影响。
| 编号与类型 | 记录内容 | 负责人和下一动作 | 检查或关闭条件 |
|---|---|---|---|
| A-01 假设 | 试点20人的既有资料均有可用于权限判断的部门字段 | 产品负责人在第2个工作日核对字段与业务口径 | 当前已被证据否定:4人缺项;保留结果并关联I-01 |
| D-01 依赖 | IT在第3个工作日中午前,向开发交付20人的脱敏测试资料 | IT负责交付,开发负责接收与字段检查;关联I-01跟踪缺项 | 约定字段完整、人员标识可匹配、部门值符合已确认口径,接收方确认可用 |
| I-01 问题 | 第2个工作日发现4人缺部门字段,当前无法完成这4人的部门权限验证 | 人事数据负责人核对这4人的部门归属,反馈给IT更新资料 | 缺项补齐并由开发复核;不是发出催办消息就关闭 |
| R-01 风险 | 若第3个工作日中午前仍未补齐资料,完整权限联调可能延后 | 项目负责人跟踪补齐进度,准备部分先测或调整联调安排的方案 | 按约定时点复核;风险解除、发生或被接受时,记录依据与后续安排 |
四条记录描述同一组资料,但各自回答不同问题。A-01解释原计划为什么这样安排,D-01明确双方交付约定,I-01负责当前缺项的处理,R-01提醒团队未来联调可能受影响。实际补齐资料的动作只需在I-01关联的任务中维护一次,其他记录引用它的进展。
“先测其余16人”也不等于整体验收通过。是否允许分段联调、它能覆盖哪些用例、剩余4人何时补测,需要由相关负责人确认。RAID记录帮助暴露这个决策,不代替决策本身。
假设失效或风险发生时,保留原记录再关联后续
不要把A-01的类型直接改成I,然后删除原来的判断。这样虽然少了一行,下次复盘却无法知道计划当时依赖了什么、何时发现不成立。更清楚的做法是保留A-01,更新为“已验证:不成立”,写上证据日期,再链接I-01。
- 先更新事实。记录第2个工作日的检查结果:20人中4人缺部门字段。证据中采用必要的脱敏标识,不把员工个人资料直接公开到共享画布。
- 区分当前障碍与未来影响。I-01处理已经确认的缺项;R-01跟踪它是否导致第3个工作日的联调安排变化。两者用关联编号连接。
- 共享一项实际行动。“核对部门并更新资料”写在一个处理任务里,指定负责人和检查时间。其他条目引用该任务,不复制成四份待办。
- 到了约定时间再更新状态。资料提前补齐并验收,D-01可记交付完成,I-01记已解决,R-01按实际影响记解除。若联调确已因此延后,R-01记已发生,并关联延误处理记录。
风险预警信号出现,不一定表示风险事件已经发生。比如“负责人尚未回复”可以触发升级或备选安排,但只有达到原记录中的事件条件,才把风险记为已发生。详细的概率、影响和应对设计,可以另在项目风险登记册中维护,RAID只保留需要在周会上共同跟进的摘要和链接。
并非所有假设被否定都会形成问题。如果团队在需要该条件之前就发现差异,并及时改变方案,记录验证结果和决策即可。也不要为每条依赖都自动生成一条风险;只有存在值得跟进的不确定性和具体影响时,才另外登记。
日志字段要少,但必须能支持下一次跟进
四类条目可以共享一组基础字段:编号、类型、描述、负责人、当前状态、下次检查时间、下一动作、证据位置和关联编号。不要只写“处理中”,还应让未参会的人看出正在处理什么、何时会有新结果。
I-01|人员部门字段缺项
事实:第2个工作日核对20人资料,4人缺部门字段。
影响:这4人的部门权限用例暂时无法验证。
负责人:人事数据负责人;接收方:IT与开发。
下一动作:核对4人的部门归属并交给IT更新。
检查时间:第3个工作日中午交付前的约定检查点。
解决条件:字段补齐,开发按已确认口径复核可用。
关联:A-01、D-01、R-01;证据:受控位置中的字段检查记录。
“负责人”是负责推进记录的人,不一定是完成所有动作的人。依赖尤其需要两端:提供方说“已发送”,接收方却发现不能使用,交付仍未完成。约定接收人和完成条件,往往比给依赖涂上红色更有帮助。
状态也不必强行统一。假设适合“待验证、成立、不成立”;问题适合“待处理、处理中、待验证、已解决”;依赖适合“待交付、已交付待验收、已接受”;风险则按团队的风险管理口径记录监控、接受、发生或解除。状态名称可以简化,含义必须清楚。
周会按变化和决策复核,不逐行念完整日志
会前请负责人更新有变化的条目,会议集中处理四组内容:已经发生的新问题、即将到达验证时点的假设、接近需要日期的依赖,以及信号发生变化的风险。已关闭且没有新情况的记录可以留在历史区。
每条活跃记录只需讨论三个问题:事实比上次有什么变化,下一步由谁在何时完成,是否需要超出当前负责人的决策权限。对I-01,如果大家只是重复“还缺4人”,却没有核对者和反馈时点,周会没有推动它前进。
需要升级时,带上具体请求,例如“请确认能否先开展16人的联调,以及剩余4人的补测安排”,而不是只向上汇报一个红灯。会议结束后,把决定写回相关编号;若接受延期,应同步项目计划和受影响人员,不能仅把RAID颜色改绿。
日志数量不等于项目健康度。新增记录多,可能是团队更早暴露了未知;关闭记录多,也可能只是把问题移走。更有用的是检查关键条目是否有负责人、是否按期验证、下一步是否真正改变了事实。
在Boardmix中把四类条目与共同动作连起来
先建立四个区域,分别标R、A、I、D,再把同一项目的记录作为卡片放进去。卡片正面只保留编号、关键描述、负责人和检查时间;详细证据放在符合团队访问要求的位置,用说明或链接定位。

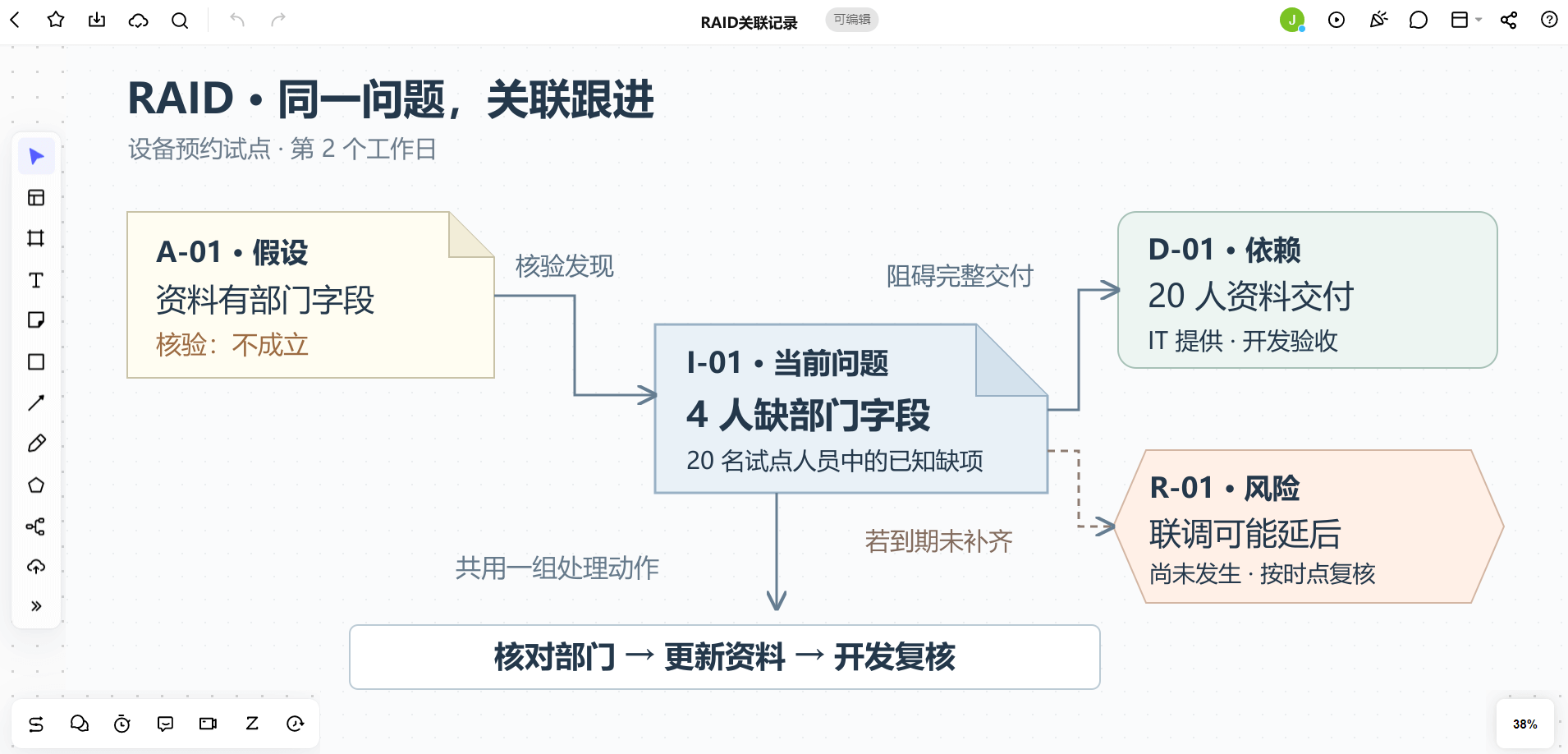

设备预约案例可以把I-01放在中心,把A-01、D-01、R-01围绕它布置。连线上写明含义:A-01的核验发现I-01,I-01阻碍D-01完整交付,I-01未解决可能引发R-01。三条关系表达的是不同事实,不需要画成必须顺序经过四个状态的流程。
在旁边放一个共同动作区:核对部门归属、更新资料、开发复核。各条记录通过编号引用同一动作,负责人员在会议中根据实际进展更新。这样既能讨论关系,也不会把资料核对误画成软件已经自动执行的检查。

最后把已完成记录移入历史区,保留原编号、结果和关联。下次有人问“为什么联调时间改了”,可以沿着A-01的验证、I-01的处理和相关决定找到答案,而不必重新翻找每个人的聊天记录。
