项目风险登记册的价值,在于让团队在风险变成问题前看到信号并采取动作。本文用“关键接口依赖外部团队,可能导致联调顺延”贯穿示范:先写成可复核事件,再统一概率与影响口径,最后把触发器、负责人、应对动作和关闭证据连起来。
先定义字段:让一条风险可以被复核
| 字段 | 写法 | 本案例示例 |
|---|---|---|
| 原因 | 描述当前存在的条件 | 关键接口依赖外部团队 |
| 风险事件 | 描述可能发生什么 | 接口延迟导致联调顺延 |
| 影响 | 写对目标的具体影响 | 验收日期可能推迟 3 个工作日 |
| 概率/影响 | 按统一口径评分 | 概率 3,影响 4(示例评分) |
| 责任人 | 能推动应对的人 | 研发负责人 |
| 触发器 | 可观察的预警信号 | 连续两次联调未返回结果 |
| 应对动作 | 写下一步与截止时间 | 本周确认替代接口 |
| 关闭证据 | 何时算风险结束 | 联调报告通过 |
“接口风险”不是可执行记录;补上事件、触发器和关闭证据后,周会才能判断它是在接近触发,还是已经解除。

概率和影响怎么评分:先统一口径再排序
可以用 1—5 评分,但必须在项目开始时定义含义。例如概率 1 表示极少发生,5 表示几乎确定;影响 1 表示不改变关键目标,5 表示需要调整范围或日期。上表的 3×4=12 只是本案例的示例排序值,不是项目对比数据。
优先处理高分且接近触发器的风险,同时保留低分但不可逆的风险。每周复核时记录“为什么从 3 变成 4”,而不是只改数字;如果触发器已经出现,就把风险转成问题并建立新的执行记录。
四类应对:减少可能性、降低影响、转移或接受
- 规避:调整接口方案或范围,直接移除风险来源。
- 降低:提前用替代接口验证,降低发生概率或影响。
- 转移:把交付边界交给更合适的合作方,并写清责任和回报时间。
- 接受:判断成本可控,保留触发器和应急动作,不等于停止跟踪。
本案例若在周三仍没有接口响应,可执行“确认替代接口”的降低动作;若替代接口也不可用,则由项目负责人根据日期影响决定缩小试点或调整范围。每个动作都要有负责人、截止日期和验收证据,“持续关注”不是动作。
在项目周会上复核:状态比数量更重要
会议按“新风险—触发风险—应对进展—需要决策”四组复核。若连续两次联调无结果,更新触发器证据并让负责人带着替代方案进入决策;如果联调报告通过,记录关闭证据,不把原风险留在活跃列表里。

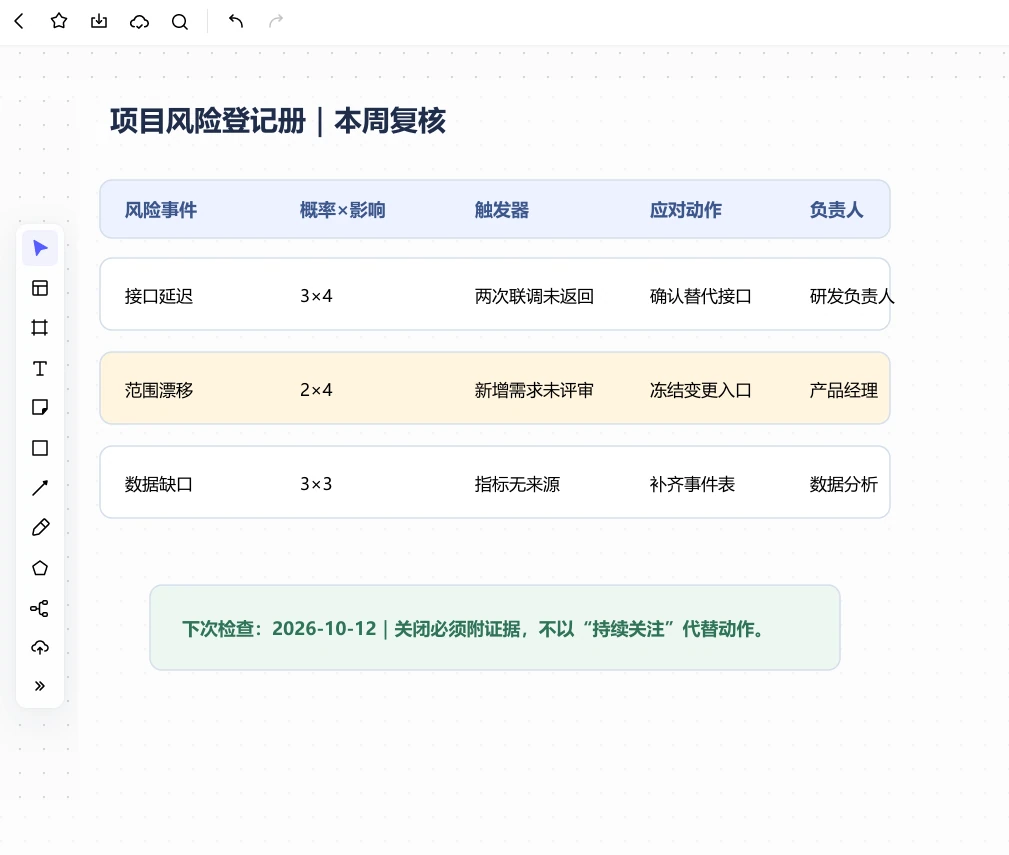

在 Boardmix 中搭建可视化登记册
用表格保存字段,颜色只表达风险状态,矩阵用于观察概率与影响分布,评论记录每周变化。把责任人、触发器和复核日期放在卡片顶部,让打开画布的人能直接找到下一步;状态移动后仍保留证据链接。
常见问题
风险登记册和风险评估有什么区别?
评估是一次或阶段性的判断,登记册是持续跟踪的工作对象,包含责任人、动作、触发器和关闭证据。
风险很多时先处理哪一条?
先处理高影响且触发临近的风险,再处理可以低成本提前验证的风险。排序规则要写在项目约定中。
下一步:把当前项目的风险从聊天记录中集中到一张表,为每条补上触发器和下一次检查日期。
