需求变更不可怕,缺少影响评估和版本同步才会制造返工。本文用“列表增加一个筛选条件”贯穿示范:从口头请求记录原因,拆出产品、技术、数据、测试和客服影响,再留下批准人、版本和验证证据。

需求变更经过影响矩阵、决策记录,再同步原型和测试安排

第一步:统一变更入口,先记录原因

先收集原需求版本、提出人、日期、变更原因、期望结果、紧急程度和不变的约束。本案例不能只写“增加筛选”,还要说明筛选对象、使用场景和成功标准;如果提出人说不清目标,就把问题放入待澄清区,不直接进入排期。

先判断它是缺陷修复、原范围内的澄清,还是改变已确认范围的请求。已有约定是“按订单状态筛选”,却没有明确默认值,通常先补澄清;原来没有筛选而现在要新增字段、接口和权限规则,则需要进入变更评估。分类不能只看提出人说“改一下很简单”。

变更记录订单列表筛选示例
编号与基线CR-017;订单列表需求V1.2
请求与原因增加订单状态筛选,客服需要快速找到待处理订单
本期边界只筛选当前有权查看的订单,不扩展历史查询权限
待澄清状态枚举、组合筛选是否需要、无结果提示
期望产出用户能按明确状态查看列表;验收保留所选条件并核对结果
处理状态待评估;接口与测试投入未确认前不承诺上线日期

这张记录可以放进协作项目看板,与相关原型和任务关联。状态只描述处理进展,不代表请求已被批准。

第二步:用影响矩阵评估范围

影响面本案例要检查的问题证据
目标与范围筛选改变成功标准、优先级或历史结果吗?需求基线、目标指标
用户体验字段、默认值、空结果提示和权限是否变化?原型、可用性记录
技术与数据接口参数、索引、埋点是否受影响?技术方案、事件表
交付计划工期、依赖和资源是否变化?排期、风险清单
验证与支持测试、客服和公告是否要更新?测试用例、FAQ

如果接口影响尚未确认,写成“待研发确认”,同时指定验证人和截止时间。影响评估不要求一次猜准所有结果,但不能把未知项伪装成已确认。

评估时把“增加字段”继续追到实际受影响对象:前端是否要保留翻页筛选状态,接口是否接受状态参数,服务端是否仍执行原权限检查,测试是否覆盖组合条件,客服是否知道未完成订单的定义。只有列出改哪些对象,才有依据谈工作量。

第三步:记录决策,而不是只记录结论

为“增加筛选”至少保留两个选项:只支持一个高频字段,或一次支持多个字段。记录选择、取舍、批准人、日期和不选另一方案的原因。例如先支持一个字段,是为了缩小接口和验收范围;这不是永久承诺,后续扩展要再次走变更记录。

可选决定适用条件必须留下的取舍
本期按完整范围执行投入、依赖与验收已确认,且优先于被挤占任务延后哪个任务,谁接受影响
本期只做单一状态筛选高频问题可用较小范围解决明确不含多条件组合,避免实现时自动扩展
延后或拒绝证据不足、依赖不可用,或收益不值得当前投入何时重新评估,需要什么新证据

把批准写成一句完整决定:“同意CR-017的单状态方案,排除组合筛选;研发确认接口影响、测试补齐权限用例后进入开发。”有条件批准不能简化为“通过”,否则前置条件容易在任务移交时丢失。

第四步:同步原型、需求、测试与沟通

同步前可用需求追踪矩阵对照需求、设计、测试与验收的关系,为CR-017标明受影响的对象、责任人和当前版本;不能只更新任务卡,却让原型与用例仍引用旧规则。

  1. 更新需求基线和版本号,标注筛选字段、默认值和空结果提示的新增内容。
  2. 让原型、流程图和交互说明指向同一版本,避免评审材料漂移。
  3. 把接口参数、移动端布局、埋点、权限和客服文案列成待办。
  4. 通知直接执行人和需要知会的人,写明生效时间与验证案例。

示例:把“增加一个筛选条件”拆成可审查变更

完整记录可以写成:字段为“订单状态”,默认值为“全部”,无结果时显示空状态;只对有权限查看订单的角色生效;接口新增一个参数;埋点记录筛选使用;验收覆盖有结果、无结果和无权限三种情况。这样设计、研发、测试可以各自确认,范围不会在开发后才被重新解释。

验收输入或动作预期结果防止遗漏的点
选择待处理状态,再翻到下一页翻页后仍只显示待处理且有权查看的订单不能只验证第一页
选择没有匹配订单的状态显示明确空状态,可清除筛选空结果不等于接口报错
尝试请求无权限订单服务端继续执行权限限制隐藏按钮不能代替权限校验
清除筛选恢复默认范围并同步列表状态列表与筛选控件不能各自保留旧值

若测试发现接口支持筛选,但原型仍写“全部状态”,不要分别在两个地方临时修补后口头宣布完成。更新同一个变更编号下的原型、规则和用例,并由相应负责人确认;最终记录明确哪一版已经生效。

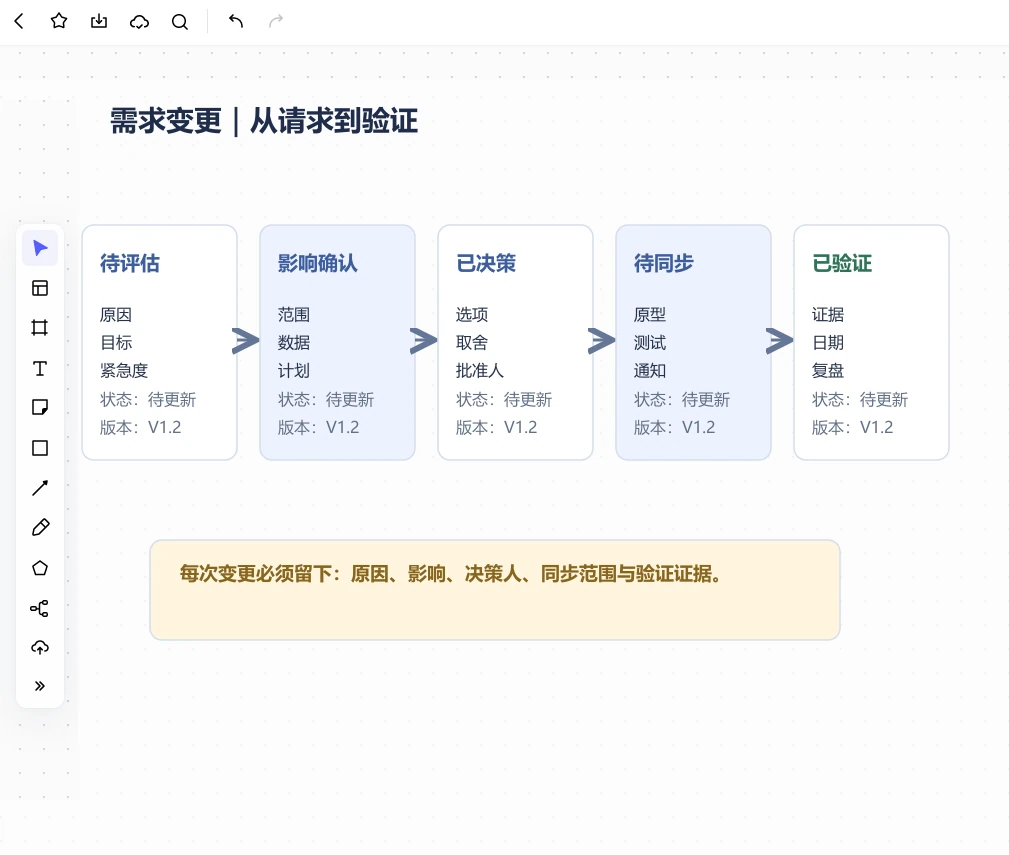

在 Boardmix 中建立变更看板

用五列表示待评估、影响确认、已决策、待同步和已验证。将CR-017的原因、范围和未决项放在第一张卡;评估结论、批准条件、同步对象和验收证据沿同一编号记录。评论用于讨论,最终结论写回卡片正文。移动卡片本身不代表批准、上线或验收完成。

Boardmix 中 CR-017 订单状态筛选变更板,列明原型、接口、测试和客服影响及进入开发前的检查

关闭前检查四个问题:批准条件是否完成?原型、需求、接口和用例是否指向同一版本?受影响人员是否收到通知?验收证据能否打开并对应这次变更?缺任何一项,保留为待同步或待验证,并指定下一位负责人。这样关闭的是可追溯的变更,而不是一条聊天消息。

常见问题

紧急变更还需要评审吗?

需要,只是可以缩小评审范围。至少保留影响面、批准人、回滚方式和通知对象,事后再补完整记录。

需求变更和需求评审有什么区别?

评审决定基线是否可执行;变更管理处理基线确定后发生的新信息或新请求,两者都要留下可追溯记录。

下一步:挑一条最近发生的口头变更,按“原因—影响—决策—同步—验证”补齐记录,作为团队模板。
