PERT三点估算用乐观工期、最可能工期和悲观工期计算一个加权估计值:估计工期=(乐观+4×最可能+悲观)÷6。它适合把“这项任务大概要多久”背后的不确定性摊开讨论,但算出的数值仍要结合依赖、人员和工作日历才能形成排期。
如果团队正在制作项目甘特图,先把每项任务的估算条件写清楚,再画时间条,会比先选一个交付日期、再倒填工期更有依据。下面用一次帮助中心改版,把三点估算、依赖路径和资源约束连起来。

先约定三个数在估算同一件事
乐观值记作O,最可能值记作M,悲观值记作P,通常满足O≤M≤P。三者必须采用相同的任务范围、完成标准和时间单位。不能把“只做主要页面”的乐观值,与“连历史内容也全部清理”的悲观值放进同一公式;那是两个范围,不只是两种进展情况。
| 输入 | 应该讨论什么 | 不宜怎样填写 |
|---|---|---|
| 乐观O | 材料齐全、关键依赖顺利时,任务可能多快完成 | 默认加班、不做检查或跳过交接 |
| 最可能M | 按目前人员、经验和常见问题,最有可能需要多久 | 照抄领导希望的日期 |
| 悲观P | 遇到明确的返工、等待或困难,但仍在约定范围内时,需要多久 | 随意把M乘二;或把无限停工也塞进工期 |
例如,迁移帮助内容的范围是“迁移并检查40篇已确认文章”,完成标准包括链接可用、图片正常、负责人验收。O=1天的条件可以是源格式一致;M=2天包含少量格式调整;P=9天的原因则是旧素材缺失,需要找回原文件并重新核对。三个数的差距提醒团队:先抽查旧素材,可能比继续争论要填2天还是3天更有用。
这里的“天”指工作持续时间。两人各投入一天是两个人日,却不必然等于两天工期;一项只需两小时处理、但要等外部回复的任务,也可能跨越数个工作日。把投入与持续时间混用,会让后面的公式看起来精确,实际排期却失真。
四项任务的PERT计算示例
假设帮助中心改版只包含分类确认、页面搭建、内容迁移和联合验收。下表的数值用于演示估算方法;实际工作需要由了解任务的人提供条件与数据。
| 任务 | O/M/P(工作日) | 加权估计 | 开始前提 |
|---|---|---|---|
| A:确认栏目分类 | 1/2/3 | 2天 | 改版范围已确认 |
| B:搭建帮助页面 | 2/4/6 | 4天 | A完成 |
| C:迁移并检查40篇内容 | 1/2/9 | 3天 | A完成;可与B分开工作 |
| D:联合验收与修正 | 1/2/3 | 2天 | B和C都完成 |
以C为例:(1+4×2+9)÷6=3个工作日。M仍是2天,加权估计值是3天,两者含义不同。较长的悲观工期把估计向上拉,不能因此改口说“迁移最可能要3天”。PMI对三点估算的介绍给出了这一加权公式。
也不要把它与简单平均混为一谈。相同的三个输入,简单平均为(1+2+9)÷3=4天。两种计算对中间值的权重不同;确定采用哪一种之后,在记录中写明方法,避免不同成员报来的“估计值”看似可比较,实则口径不同。
四项任务合计11天,为什么排期基线可以是8天
把A、B、C、D直接相加,会得到11天。但在这个安排中,B和C由不同人员承担,且内容可以先在迁移环境中准备,不需要等待新页面搭建完成。因此依赖关系是A之后分成B、C两路,再汇合到D。
- A→B→D:2+4+2=8个工作日。
- A→C→D:2+3+2=7个工作日。
在这些点估计和资源假设下,较长路径为8个工作日,构成一版排期基线;不是把11个人日压缩成8天的效率成果,也不是“8天一定完成”的承诺。C虽然当前不在较长路径上,但估算范围很宽,一旦内容迁移延误,仍可能影响D。
现在改变一个条件:B与C只能由同一人执行,且不能交替并行。原来的两条并行线就不成立,至少要排成A→B→C→D或A→C→B→D,点估计总持续时间回到11个工作日。周末、假期、半天可用的人员安排,还要另外映射到日历日期。

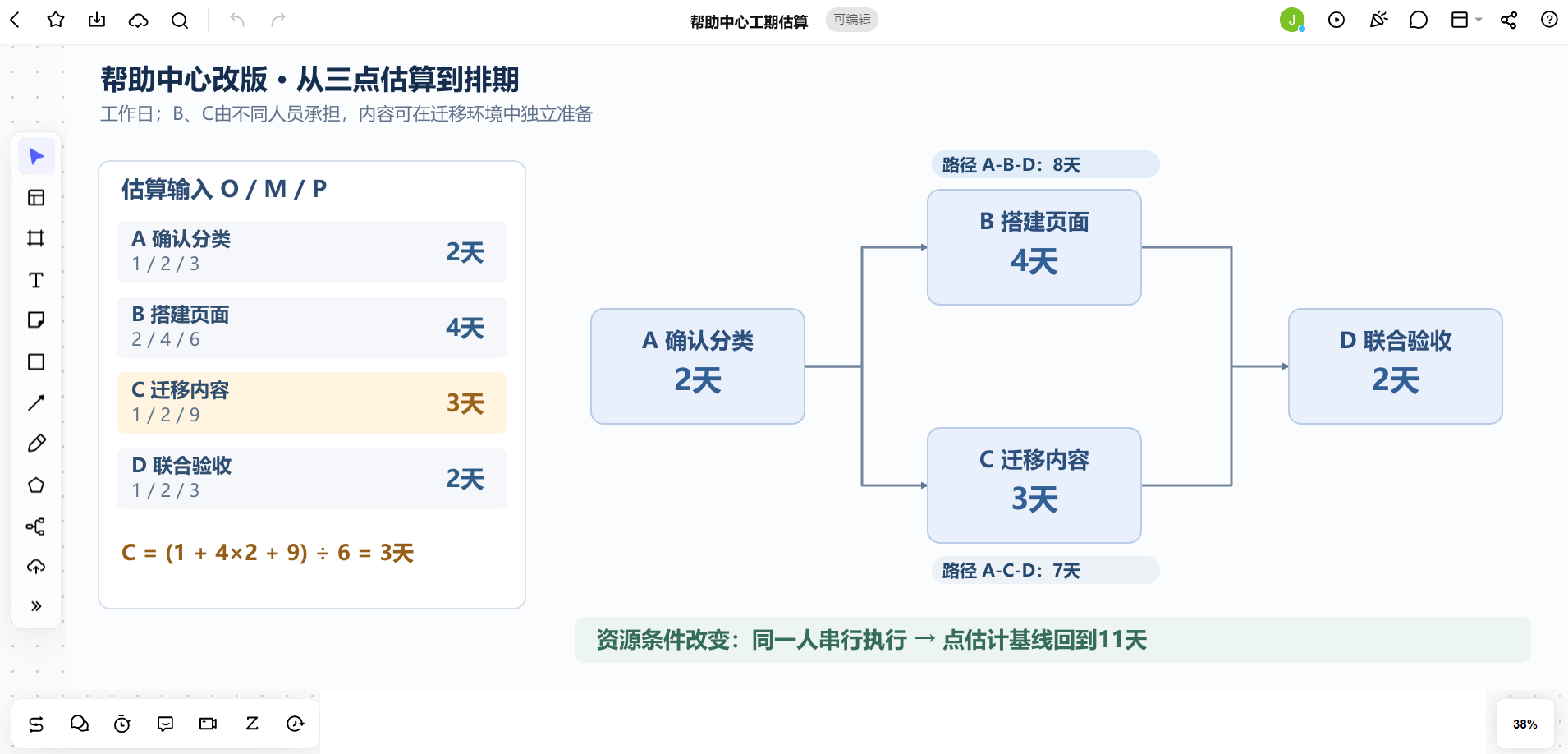

因此,在Boardmix里画依赖图时,可以先摆放四张任务卡,卡片中保留O、M、P与估计值;再将B、C放在上下两条分支,连到同一个验收节点。在图旁写上“B、C不同人员”“C可在迁移环境独立准备”两项前提。讨论人员变化时,直接调整这两条分支,比只看一张写死日期的表更容易发现排期失效的位置。

估算范围很宽时,先处理不确定性
三点估算最有价值的讨论,往往发生在填表之后。C的1~9天比B的2~6天更不确定,但不能仅凭范围宽就给C贴上“最危险任务”的标签。还要问:是哪一项条件让它变长,它会不会阻塞汇合点,以及能否在开始前验证。
| 估算分歧 | 先验证的事 | 验证后如何更新 |
|---|---|---|
| 旧素材可能缺失 | 抽查不同来源的文章,确认图片、附件和原文件能否取得 | 记录检查范围;按已发现问题重新估算,而非直接删掉悲观值 |
| 页面样式可能反复调整 | 先确认一个有代表性的页面及其验收人 | 明确样式冻结点;新需求另行评估 |
| 验收人不一定有空 | 确认验收窗口与代理人 | 把等待纳入安排,不能假装任务完成后马上有人验收 |
若范围已经变成60篇文章,或增加了多语言版本,应先修改任务范围再重新估算。若只是查明旧素材比预想完整,则更新C的三个数并留下依据。前者是范围变化,后者是对同一范围获得了新信息,处理方式不同。
不要用一个平均数承诺整个项目
加权估计帮助团队形成讨论基线,并不自动给出项目按期完成的概率。多条路径会在验收点汇合,人员和供应商延迟也可能同时影响几项任务。PMI关于进度风险的分析提醒,简单的PERT路径计算可能低估汇合带来的风险。不能把“当前较长路径8天”写成“8天完成的把握为某个百分比”。
对于需要正式交付承诺的项目,还要审查风险、资源、约束和缓冲安排;复杂进度风险可能需要专门的分析。白板上的三点估算适合澄清输入和比较方案,不能代替这些判断。
对外沟通时,可以这样说明:“当前范围下的排期基线为8个工作日,前提是页面与迁移两路并行;旧素材检查和验收窗口尚需确认。确认后更新计划。”读者得到的不只是一个数字,还能知道哪件事会让数字改变。
留下一张能重新估算的记录
每项任务至少留下任务范围、完成标准、时间单位、O/M/P、估计值、前置依赖、资源假设、估算人和日期。把“为什么是这个数”写在同一处,下一次复盘才能分清是范围变了、等待被漏算,还是最初的判断偏差。
你可以在Boardmix整理估算表和依赖路径:先把四项任务的条件填完整,再将确认后的持续时间放入排期。真正需要持续维护的是任务、条件与结果之间的联系,而不只是公式算出的数字。
