项目做完后,最容易出现两个极端:所有文件都留在工作台里,搜索越来越难;或者为了“清理空间”直接删除,下一次复盘又找不到当时的方案、讨论和决策。更稳妥的做法是把项目分成进行中、待归档和已归档三种状态,先留下可复查的索引,再执行归档。
如果你还需要用看板管理任务状态、负责人和截止日期,可以先从项目看板搭好项目入口;本文重点解决项目结束后的整理、交接和恢复,不替代项目管理流程。
归档、删除和移交有什么区别

归档的目标是“暂时退出日常工作区,但仍能按需找回”;删除是移除内容,可能进入回收站或无法恢复;移交则是把项目的负责人、访问权限和后续维护人交给另一位成员。三者处理的问题不同,不能用“删除”代替归档。
| 动作 | 适合的情况 | 执行前要确认 | 结果 |
|---|---|---|---|
| 归档 | 项目已完成,短期内不再编辑,但可能复盘 | 保留链接、负责人、关键版本和索引 | 从日常列表移出,仍可按名称或入口找回 |
| 删除 | 内容已过期且无留存要求 | 是否有备份、合规或复盘需要 | 内容被移除,恢复能力取决于当前回收机制 |
| 移交 | 项目需要由另一团队继续维护 | 新负责人、权限、通知和交付边界 | 责任变化,项目本身继续运行 |

归档前先做一张项目索引
不要把“归档”理解成点一下按钮。先为每个项目留一条最小索引,后续才知道为什么归档、在哪里恢复。建议包含以下字段:
- 项目名称和业务目标:用结果描述,不写“新项目”“临时文件”等无法检索的名称。
- 状态和日期:标记已交付、暂停、取消或等待重启,并记录最后一次关键决策的日期。
- 负责人和协作者:写清谁能回答遗留问题,外部成员是否需要移除或改成只读。
- 关键产物:链接到方案、流程图、复盘记录、交付文件和待验证假设。
- 恢复条件:什么事件发生后需要重新打开,例如下一季度重新评审、客户反馈回来或预算获批。
索引不需要复制整份项目资料。它的作用是让后来的人在一分钟内回答“这是什么、为什么停、要恢复时先看哪里”。
在线白板里的三步归档法
第一步:把项目拆成“保留”和“清理”两组
在画布或项目入口处先列出保留项:最终方案、决策依据、未关闭风险、关键反馈和下一步条件。临时截图、重复导入文件和已确认无用的草稿放到清理列表。这样做可以避免把大量历史噪音一起归档,也不会误删重要上下文。
第二步:统一命名并检查权限
项目名建议使用“业务对象—阶段—结果”结构,例如“会员改版—评审完成—待上线”。归档前检查三类权限:内部成员是否仍可查看,外部协作者是否需要撤回,链接是否仍然暴露给不相关的人。不要把“能打开链接”误认为“应该继续拥有编辑权”。
第三步:执行归档并留下恢复入口

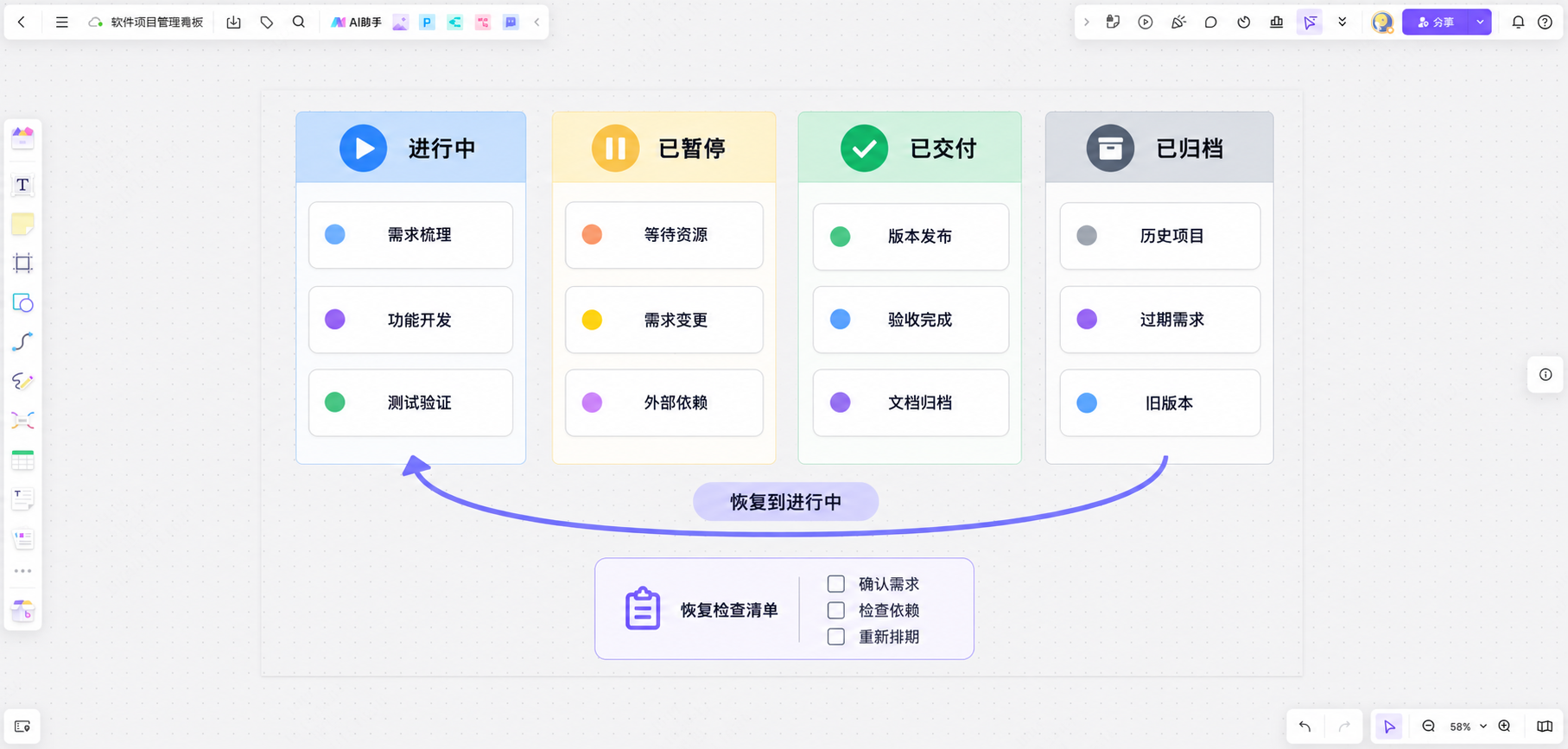

在项目列表中使用归档功能后,记录归档日期和索引位置。归档后的项目应至少做一次只读回看:标题是否正确、关键图表能否打开、负责人是否仍能访问、链接是否指向正确版本。若当前界面中的按钮名称随版本变化,以工作台实际显示为准;不要凭旧截图猜入口。
恢复项目时先检查什么
恢复不是把项目重新放回列表就结束。建议按“资料—权限—状态—下一步”四项检查:
- 资料:关键文件、图表、评论和附件是否仍然存在,是否出现断链或旧版本覆盖。
- 权限:恢复后谁可以编辑,谁只需要查看,外部成员是否要重新邀请。
- 状态:原来的“已完成”是否仍然成立,哪些任务因时间变化需要重新评估。
- 下一步:把恢复原因写进项目首页,并新增一个明确负责人和检查日期。
例如,一个季度项目因为预算暂停,三个月后重新启动。恢复时不要直接沿用旧的截止日期;先查看归档前的决策依据,再补一张“变化—影响—新动作”表,团队就能区分哪些内容可沿用,哪些需要重做。
一份可直接复制的归档检查表
| 检查项 | 完成标准 |
|---|---|
| 项目目标 | 一句话能说明交付结果或暂停原因 |
| 关键产物 | 方案、流程、复盘和附件都有可访问入口 |
| 责任人 | 至少有一位能解释背景的人仍可访问 |
| 权限 | 编辑、评论、查看和外部访问分别确认 |
| 命名 | 项目名、版本和日期可被搜索 |
| 恢复条件 | 写明何时、因何事重新打开 |
| 回看验证 | 归档后能打开关键内容,恢复后能继续编辑 |
归档的价值不是让列表看起来更短,而是让项目在“暂时不活跃”和“以后可能继续”之间保持可管理的状态。把索引、权限和恢复条件一起记录,下一次复盘才能真正复用过去的判断。
把归档变成团队习惯
建议在项目关闭会议的最后五分钟完成归档:主持人确认结果,负责人补索引,成员检查权限,最后再把项目移出进行中列表。这样归档就不再是某个人的清理任务,而是项目交付的一部分。
当你需要把任务、图表、讨论和复盘保留在同一空间时,可以在在线白板中建立项目入口,再按上述字段整理。先保留可解释的上下文,再决定哪些内容应该被清理,能比“全部保留”或“全部删除”更稳妥。
