画双汇报关系,关键不是给一个人接两条线,而是让读者看懂两条线分别管什么。先保留员工的职能归属,再增加项目汇报关系;每种线型配上图例,并在图旁写清专业标准、交付安排和资源冲突由谁决定。否则,线画得再整齐,也只会把“两个领导都能找我”画得更明显。

可以在 Boardmix 组织架构图中并列放置职能主管、项目负责人和共享成员,用不同线型标记关系,再将关键决策放到旁边的说明区。不要为了迁就树形层级,把同一个人复制成两个互不关联的节点。

交互设计师陈安同时对接职能和项目负责人,两条关系各有专业标准与项目交付边界

先判断:是真正的双汇报,还是普通跨部门协作

收到另一个团队的需求,不一定意味着向对方汇报。判断时问三个问题:对方能否安排这部分工作的优先级,是否接收并确认交付,对方的意见会如何进入资源或绩效决定?把真实权责说清,再决定画汇报线还是协作线。

矩阵式组织常见的双汇报,是成员一方面属于职能部门,另一方面对项目负责人承担项目工作责任;这类关系在Asana的矩阵组织说明中也有介绍。但各组织的授权并不相同,不能仅凭“项目经理”这个职称,推定他拥有人事、预算或全部排期权。

例如,设计师陈安属于设计部,并参与客户自助服务改版。设计负责人负责专业标准和能力发展,项目负责人安排这个项目中已经确认的交付优先级。若市场同事偶尔找陈安核对一张图片,那是协作接口,不应再画成第三条汇报线。

用同一个成员节点,连接两种不同范围的责任

本例先画三个节点:左上“设计负责人”,右上“自助服务改版项目负责人”,下方“设计师陈安”。陈安只出现一次;节点上同时写职能归属和本项目职责,例如“设计部|自助服务交互设计”。人名可以帮助识别,岗位与职责才是关系长期有效的依据。

本图约定:实线表示职能管理关系,虚线表示限定在本项目中的交付汇报。把这句话作为图例留在图内,再在线旁补“专业标准、能力发展”和“项目范围内的交付与进展”。线型是阅读约定,不能代替授权说明,也不能当成各企业都必须遵循的统一标准。

如果使用从上向下的组织结构连线,整张图保持一致即可,不要同时混入“向上汇报”的箭头而不作解释。需要表达信息传递时,可以另画标注清楚的流程图;组织关系线和工作流箭头混在一起,很容易让人误以为上级在向员工汇报。

多人参与多个项目时,不宜把所有虚线拉过整张公司组织图。保留一张职能结构总览,再按项目提供局部视图;每个局部图标出相同成员编号、所属部门和适用项目。总图回答“属于哪里”,局部图回答“在这个项目对谁负责”。

在图旁补决策范围,避免两条线都写“负责管理”

双汇报最容易发生冲突的地方不是日常抄送,而是两个要求同时占用一个人的时间。用一张小表把具体决策分开,比写“加强沟通、协同管理”更有用。

陈安双汇报关系中的决策范围
需要决定的事本例的决定方式陈安据什么行动
交互规范是否符合专业要求设计负责人确认专业标准;项目负责人提供业务约束。采用已确认的设计规范,记录争议点的判断依据。
本项目先交哪个页面项目负责人在约定范围和资源内安排顺序。按同一份项目优先级执行,不分别接受两套口头排期。
能否临时调走半天支持其他项目两位负责人先核对影响;无法达成一致时交给约定的资源协调人。收到明确调整后执行;未解决的冲突不由成员私下二选一。
项目工作如何进入绩效评价项目负责人提供具体工作反馈,最终评价按组织现行制度进行。保留交付与反馈材料,不把虚线当作独立的人事授权。

这些是本例的责任安排,不是矩阵组织的标准答案。有的项目负责人具有更强资源权,有的只是协调角色。关键是图上的说明应与实际授权一致;尚未定下的事项标“待确认”,不要用一个模糊的“共同负责”盖住冲突。

如果还需细化每项交付谁执行、谁批准、谁提供意见,可以另用RACI责任分工矩阵。组织架构图解释汇报关系,RACI解释任务角色,两者不要塞成一张看不清的大表。

用一次排期冲突检验图,而不是只检查连线是否整齐

继续看陈安的案例:项目计划周三交付帮助中心的交互稿,设计负责人同时希望周三下午让他支援另一项目的评审。若图中只有两条线,陈安仍不知道该怎么办。

按已经确认的规则,先把两个请求写成“具体交付、需要时间、延迟影响”。项目负责人说明交互稿延后会影响什么;设计负责人说明评审为何需要陈安、能否换人或调整时间。两人讨论后可以选定一项安排,例如保留交互稿交付,评审改由另一位同事参加。这个结果写回共享记录,而不让陈安分别向两边解释。

若双方不能达成一致,走图旁约定的资源协调路径,给出需要裁决的问题和时间。图上不必为每次争论再加一条永久汇报线;冲突处理是治理规则,不代表陈安又多了一个日常主管。

检验成功的标准是:陈安知道向谁报告项目进展,谁能确认专业要求,出现资源冲突时怎样获得明确决定。若任何一项仍靠猜,就先修职责或规则,再调整图形位置。

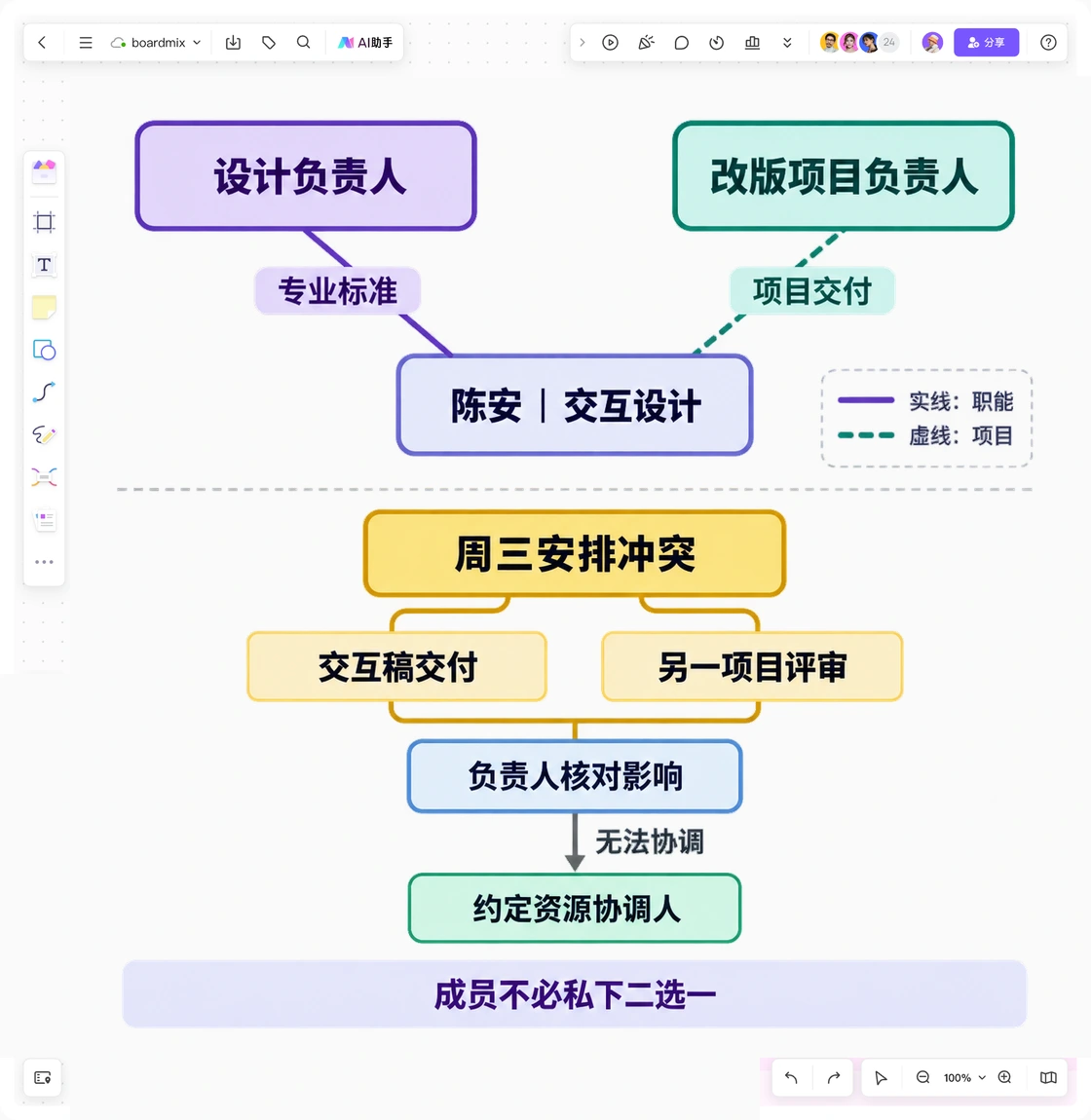

Boardmix双汇报图以一个陈安节点连接两类责任,并单独梳理周三排期冲突的协调去向

让双汇报图在手机和会议投屏上都能读懂

在Boardmix中先摆节点,再连线。把两个负责人分开放置,共享成员居中,线从节点边缘连接,不穿过姓名和职责文字。关系标签靠近所属线,避免“项目汇报”离虚线太远,看起来像另一条线的说明。

颜色只辅助区分职能与项目,黑白打印时仍应通过实线、虚线和标签辨认。节点里不塞联系电话、详细绩效规则或完整岗位说明,这些内容放在旁边的说明卡或有权限的资料中。图面保留阅读任务最需要的角色、范围和关系。

最后为图注明范围与适用时间,例如“客户自助服务改版项目|当前人员安排”。项目结束或人员调动后,更新局部关系与版本;不要把临时项目虚线永久留在全公司组织图里。明确的双汇报图,应减少员工解释关系的负担,而不是增加一张需要别人再解释的图。
