团队工作协议要写清五件事:什么情况触发协作、通过哪里提出请求、谁来接手、怎样才算完成,以及正常规则失效时怎么办。“积极沟通”“及时反馈”可以表达愿望,却不足以指导一次真实交接。把它们改成看得见的行为,团队才有共同遵守和调整的依据。
可以先用Boardmix在线协作白板收集最近遇到的卡点,再共同写出少量可试行的约定。协议由参与者一起讨论,既明确工作责任,也说明专注时间、休息时间和不同工作时段的边界;它不应变成要求所有人随时在线的通知。

团队工作协议解决什么问题
工作协议约定的是团队共同的工作方式。Atlassian的Working Agreements方法也将沟通渠道、升级方式和持续复议放在一起:规则需要得到参与者理解,并随工作情况调整。下面以一个由产品、设计、研发和测试组成的功能交付小组为例,说明怎样把协议写到可执行。
假设这个小组反复遇到三件事:提问散落在私聊中,别人不知道是否已解决;评审结束后仍有人按旧结论工作;测试收到“做完了”,却不知道该测哪个版本。三件事都不是靠多开一次例会就能自动解决。它们分别需要请求入口、决策记录和交接条件。
协议也有边界。它不替代劳动合同、组织制度或具体项目的责任分工;也不需要描述全部研发流程。如果需要逐项确定谁负责交付、谁批准,可以另做责任分工表,再在协议中引用确认过的分工。不要用一句“大家共同负责”掩盖无人接手的问题。
先收集具体摩擦,再讨论规则
会前请每个人写一两个最近发生的例子,格式为“在什么情况下—发生了什么—工作怎样受影响”。例如:“周二下午在私聊问了接口状态,周三接手的测试不知道已有答复,重复询问。”不写“研发不配合”,因为它既难核实,也无法直接转成更好的协作方式。
在白板上把事实、解释和建议分开:事实是答复只在两个人的私聊里;解释可能是没有约定公开位置;建议才是把结论回写到任务记录。如果实际原因是任务系统没人有权限,单纯规定“及时回写”仍解决不了问题,需要先安排权限和维护责任。
- 先让每个人独立填写。避免最先发言者把问题定义完,其他人只剩下附和。
- 按摩擦归类。把请求无人接、决策不一致、交接不完整分别放在不同区域,不按“谁做错了”分组。
- 只选反复影响工作的事项。优先处理那几个让任务停住的问题,偶发的小习惯不必都写进正式约定。
- 确认每条规则的成本。要求回复之前,先问对方在哪些工作时段可以查看、需要多少背景、是否有可接替的人。
把模糊要求改成可判断的约定
每条规则可以按“触发条件+具体行为+完成信号+例外处理”来写。时间要求必须由团队结合实际协商,下面的时限属于这个示例小组的试行约定,不是适用于所有岗位的响应标准。
| 模糊要求 | 可以执行的写法 | 为什么更清楚 |
|---|---|---|
| 有问题及时沟通 | 影响当前任务的问题写入任务评论,注明需要谁回答、待决定事项和最晚需要答复的时间,再在团队频道发链接。 | 接收者知道在哪里回答、回答什么,后来加入的人能找到上下文。 |
| 尽快回复消息 | 普通请求在接收者的下一个约定工作时段结束前确认“已接手”或给出预计答复时间;确认接手不等于问题已经解决。 | 把响应与解决分开,不把离线时间计入催办。 |
| 评审要有结论 | 主持人记录决定、决策人、未决项与生效版本;相关执行人确认后,用唯一链接替代聊天中的多个附件。 | 明确结论在哪里,以及哪些问题尚未决定。 |
| 交付要完整 | 提交测试前提供版本地址、变更范围、验证结果与已知限制;测试接手人检查材料后回复接收或列出缺项。 | “我做完了”变成双方都能判断的交接条件。 |
注意,确认接手并不自动承诺某个完成日期。如果请求本身资料不足,接收者可以先列出缺项,并说明补齐后何时重新评估;不能为了满足回复时限给出不可靠的交付承诺。

一份功能交付小组的工作协议
这份协议适用于小组日常功能迭代,先试行两个迭代周期。正式业务状态放在任务系统,讨论结构与改进建议放在白板;白板维护人负责整理,不替每位负责人更新任务。具体渠道名称可以换成团队已在使用的渠道,避免为协议另建一套重复记录。
| 约定事项 | 团队采用的行为 | 例外与接手办法 |
|---|---|---|
| 工作时段 | 成员写明可协作时段与固定不可打扰时段;会议优先安排在共同窗口,普通请求按接收者工作时段计时。 | 休假或临时缺席由本人提前标注可用信息,负责人安排确有必要的替代接手人。 |
| 请求入口 | 问题与决定回到对应任务。聊天用于提醒和快速澄清,形成结论后由提出结论的人贴回原记录。 | 无法访问任务的人向项目接口人提交问题,接口人回写并提供可访问的答复。 |
| 会议 | 邀请中写明待解决问题和参与者;只同步状态的事项先尝试书面更新。会后保留决定、行动和未决项。 | 出现高分歧或文字反复解释仍不清楚时,约相关人员短会;不把整个团队默认拉入。 |
| 决策 | 提前确定谁决定;记录可选方案、主要取舍和最终结论。未表态不自动等于同意。 | 约定时间内仍有关键异议,由决策人说明采用或暂缓的原因,影响执行范围的变化通知接手人。 |
| 交接 | 发送人提交版本、范围、验证和限制;接手人确认材料足够后更新接收状态。缺项回到发送人补齐。 | 急需部分接手时,双方列明已接收部分、暂缺部分、影响与补齐责任,不把部分接收写成全部完成。 |
| 升级与复议 | 影响共同里程碑且无法在当前职责内解决的问题,附事实、已试办法和需决定事项提交项目负责人。 | 生产故障按既有值班/事件流程处理;工作协议不能代替应急机制,也不自行扩张非值班人员的在线义务。 |
协议中应另留四个信息位:适用成员、开始试行日期、下次复议日期、维护人。成员加入或职责变化时,一起解释现有约定并记录疑问,而不是只发链接要求对方默认接受。
用两个常见场景演练,找出规则漏洞
场景一:临近交接时才发现接口行为改变
测试在自己的工作时段发现结果与记录不一致,先在对应任务写出版本、复现条件和期望结果,并指向原决定。研发确认接手后,说明是实现偏差还是决定已经变化。若是决定变化,由决策记录的负责人补齐原因和生效版本,再一起调整验证范围;不能让测试通过猜测代码行为来追认新需求。
演练要检查的不是“谁回得最快”,而是原决定能否找到、接手人是否明确、变化是否通知到执行人。如果三条都做不到,就需要补协议中的记录位置或角色,而不是再加一句“加强责任心”。
场景二:请求到达时,对方已经结束工作
普通评审请求进入对方的下一段约定工作时间,发送人注明希望得到的决定与背景。若影响当前计划,应向项目负责人说明等待带来的影响,由负责人协调优先级或替代方案;不因为自己的任务紧急,就把所有消息升级为必须立即响应。
反过来,如果团队确实需要某个时段的紧急保障,就应通过正式的值班安排与清晰职责建立保障,不把这种需求藏在“团队成员应及时响应”的泛化句子里。

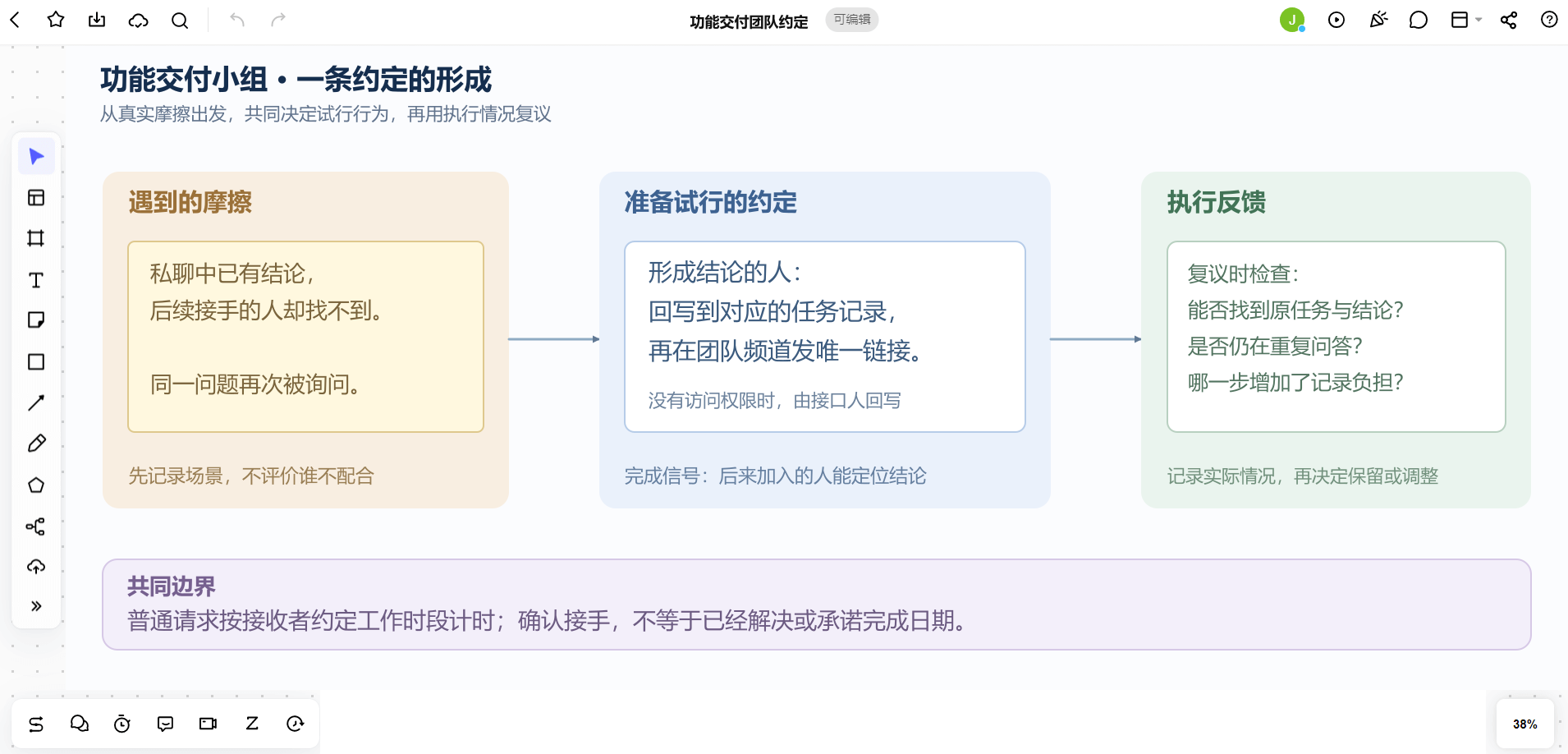

在Boardmix里共创与复议协议
建立“遇到的摩擦—准备试行的约定—执行反馈”三个区域。摩擦区保留具体场景;约定区每张便签只写一条行为;反馈区记录哪条规则帮上了忙、哪条无法执行以及原因。用连线把约定连回它要解决的摩擦,容易看出有没有没人需要却很费力的规则。
讨论时先让各角色补充限制,再共同决定哪些约定可以试行。对于仍有异议的条目,写出异议和需要验证的问题,不把多数人点头包装成所有人已经同意。最终确认的协议复制到团队约定的权威位置,白板保留讨论过程和待解决问题。
两个迭代周期后,挑几次实际请求或交接复看:有没有人不知道去哪找结论,是否频繁要求例外,是否因为重复记录增加负担。保留有效规则,调整无法执行的条件,删除已经失去作用的条目。协议的价值,是让下一次合作少一点猜测,而不是让文件越来越长。
