跳到正文
close
Boardmix博思白板 logo boardmix 白板
产品
AI工具
企业服务

项目验收流程图要把交付物、验收标准、缺陷整改和签字归档串起来,避免“演示完成”被误当成“项目验收完成”。本文以一个企业官网改版交付为例,展示如何从交付包建立验收、缺陷分级、复验和归档路径;验收期限与缺陷等级请按合同和项目规则调整。

项目验收流程图:交付物、缺陷整改、复验与签字归档

用流程图工具把项目方、交付团队、业务验收人和文档管理员分成泳道,再把每个结论绑定到可查看的材料。这样比一张“交付—验收—上线”直线更容易发现返工点。

一、先建立交付物清单和验收口径

官网改版项目的交付包可以包含页面链接、内容清单、设计稿、埋点说明、部署记录和已知问题表。每项都要写验收对象、通过条件、负责人和证据位置。若合同只约定“页面可用”,项目组应先补充可操作的验收口径,再开始签字。

项目验收证据表
交付物检查内容证据异常去向
页面链接关键路径可访问、内容与设计一致页面清单与截图缺陷记录
内容清单标题、摘要、链接、图片 alt 完整发布前清单内容返工
埋点说明事件名、触发条件、参数定义事件契约开发修复
部署记录版本、环境、回滚点发布单技术复核

把“可用”改成双方能按同一方式检查的条件

先给交付包一个版本号,例如“官网改版 V1.0”,并锁定本次检查的页面和环境。在同一张表中把需求编号、交付位置、检查方法、预期结果连接起来:“REQ-07 联系表单”对应具体页面;输入必填项后提交,应出现成功反馈且后台取得约定字段;漏填必填项时,应有可辨认的提示。这样业务验收人不必重新猜测设计或开发的意图。

“视觉一致”“加载快”“适配手机”都不足以单独作为通过条件。可把它们拆成指定设计版本、约定页面与设备范围、实际检查项;有性能要求时同时约定测量环境与指标,不在验收当天临时增加门槛。未纳入范围的新想法单独登记为变更请求,不能混成现有交付的缺陷。

二、主路径是“检查—结论—签字”,不是“展示—通过”

交付团队提交材料后,业务验收人按清单逐项检查;发现缺陷时写明页面、重现步骤、预期和实际结果,并分配负责人。有缺陷的项目完成相应复验、对遗留项形成明确结论后,再由验收人签字;接受条件仍以项目约定为准。技术部署记录和业务签字是不同证据,不能用其中一项替代另一项。

  1. 提交验收申请。交付团队写明版本、环境、交付物目录、已知问题与请求检查的范围;缺少材料时返回“补齐交付包”,还不进入结论节点。
  2. 逐项执行检查。业务验收人对照需求编号保留结果:通过、不通过或未检查。“未检查”不能在汇总时自动当作通过。
  3. 归集缺陷与分歧。一条缺陷只描述一个可重现问题,并关联原验收条件。若原条件不清,先澄清条件,不把分歧直接指派为开发错误。
  4. 整改与复验。修复提交新版本和影响范围,验收人复查原失败项,并检查受影响的相邻功能。
  5. 作出验收结论。通过、附条件接受或不通过都要有依据。附条件接受须符合双方约定,并列明遗留项、责任人和日期,不能仅用一句“后续再改”。

三、四条泳道怎样承接返工

项目方确认范围,交付团队提交版本,业务验收人检查可用性,文档管理员归档最终材料。图中把“可接受的小问题”和“阻断上线的缺陷”分开:前者进入待办并记录负责人,后者回到交付团队修复,修复后回到对应检查项,并按变更影响范围补做回归检查;不能只确认原报错消失,就忽略受影响的相邻功能。

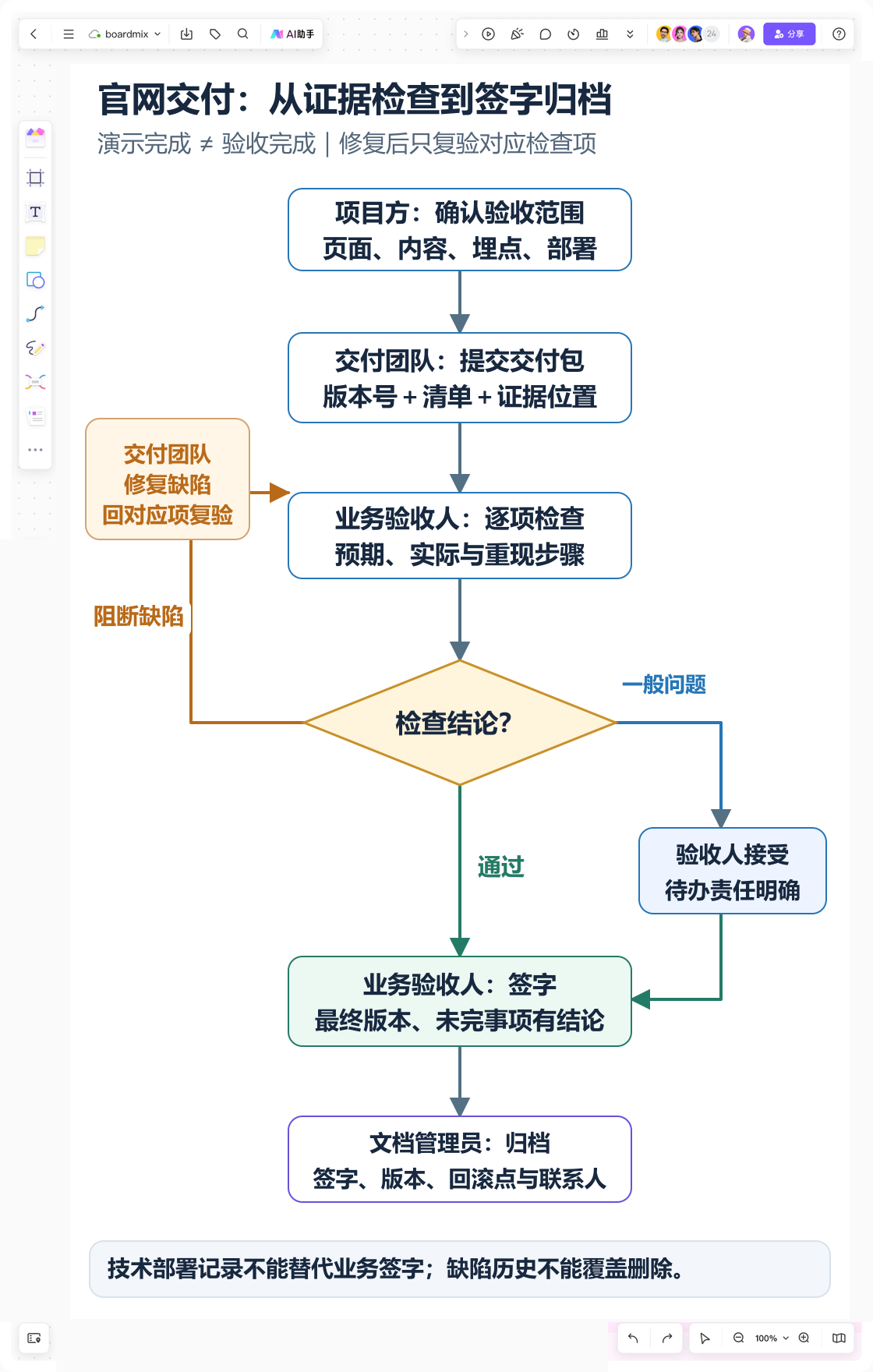

Boardmix 项目验收画布:官网交付包逐项检查,阻断缺陷修复复验后由业务签字并归档

画图时每个判断框写成能回答“是/否”的问题,如“材料是否齐全”“是否存在阻断缺陷”“遗留问题是否获准接受”。在箭头旁标明条件,让“否”分支落到具体动作,而不是悬空。整改节点回到“复验”,不回到“签字”;材料不齐回到提交人补件,不进入缺陷修复。

以联系表单为例:业务验收发现成功提示出现但后台没有记录,创建缺陷 DEF-03 并关联 REQ-07。交付团队修复后提交 V1.0.1,复验重新提交有效数据,再检查必填校验与重复提交行为。通过后由验收人关闭 DEF-03;若仍失败,就沿同一编号退回,保留两次检查记录,不能新建一条“已经修好”的记录覆盖历史。

四、缺陷分级要服务验收决策

阻断缺陷:关键页面打不开、权限错误或数据丢失,必须修复后复验。重要缺陷:主要任务可完成但结果不符合约定,需给出修复日期和负责人。一般问题:不影响当前交付,可进入后续迭代,但要由验收人确认接受。等级不是技术团队自评,而是与验收目标关联的决定。

缺陷记录可直接使用以下字段:编号|关联需求|页面及版本|前置条件|复现步骤|预期结果|实际结果|附件|等级与理由|责任人|修复版本|复验人及结论。等级描述应写影响,不只写“高、中、低”。同一处文字错漏若影响业务含义,可能比一般视觉偏差更重要;是否影响验收取决于约定结果,而不是代码修改量。

五、签字前后各检查一次归档

签字前确认最终版本、缺陷清单和未完成项均有结论;签字后将验收记录、发布版本、回滚点和联系人放在同一归档位置。若项目后续出现争议,团队可以沿着“交付物—缺陷—复验—签字”回看,而不是凭聊天记录猜测。归档包应保留验收范围与版本、逐项检查记录、已关闭缺陷、已接受遗留项、签字结论和后续联系人;对需要持续跟进的问题记录进入哪个任务队列。交付包、部署结果和验收结论各有职责,任何一份都不应替代另外两份。

把想法整理成图,让讨论有据可依

用 Boardmix 梳理思路、绘制图表,与团队共同完善。

打开 Boardmix 白板 浏览模板
