合同审批流程图要让参与者看懂三个问题:当前是哪一版、还缺谁的意见、何时需要升级授权。以一份年度服务合同为例,本文把业务申请、法务审阅、财务核对和负责人会签连成带版本回流的流程;金额阈值和时限都是示例,实际应以企业授权矩阵为准。

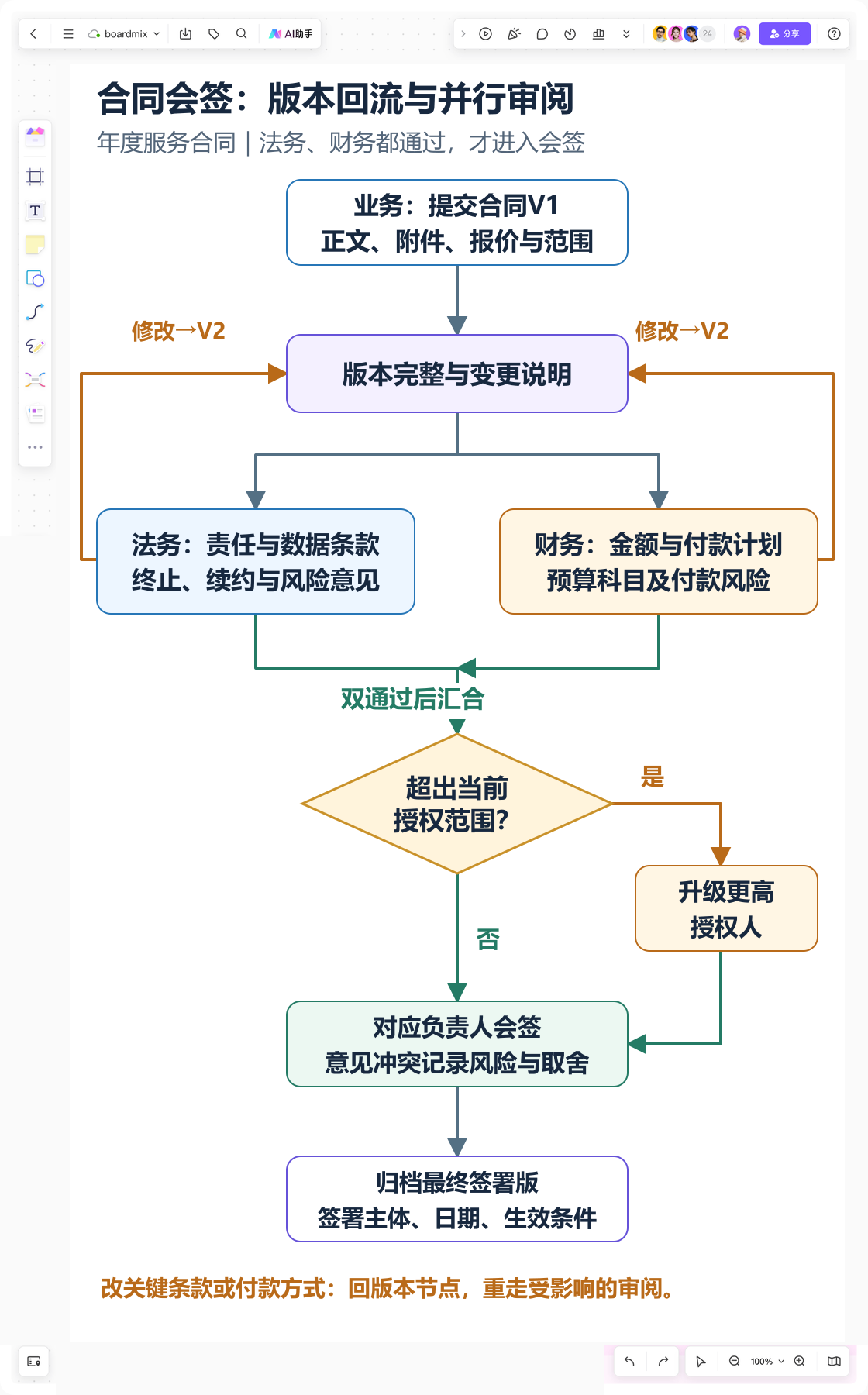

在在线流程图工具中先放四条泳道,再把“版本变更”和“金额条件”作为判断节点。不要把所有合同都画成同一条审批链,低风险续签、重大条款变更和金额超限应有不同分支。
一、从合同包而不是一句“请审批”开始
申请卡片应包含合同对象、供应商或客户、金额与币种、期限、付款方式、关键条款、当前版本号和业务负责人。以年度服务合同为例,申请人提交 V1 草案、报价单、服务范围和续签理由;法务审阅条款,财务审阅付款与预算,业务负责人确认是否值得承担。
| 检查点 | 输入 | 通过输出 | 不通过去向 |
|---|---|---|---|
| 版本完整 | 正文、附件、版本号 | 可进入法务审阅 | 退回申请人补齐 |
| 条款风险 | 责任、数据、终止与续约条款 | 法务意见或修改清单 | 回到合同编辑 |
| 金额与预算 | 金额、付款计划、预算科目 | 财务确认 | 转预算负责人 |
| 授权层级 | 金额和业务类型 | 对应负责人会签 | 升级更高授权人 |
二、版本回流要保留“谁改了什么”
法务提出修改后,申请人生成 V2,并在图上回到“版本完整”节点。若 V2 新增了数据处理条款或改变付款方式,法务和财务都应重新确认;只改错别字时可按企业规则走简化复核。不要用一条“修改后继续”箭头跳过原审阅人。
三、四条泳道怎样画会签路径
业务申请人负责资料和变更说明,法务负责条款意见,财务负责预算和付款风险,业务负责人负责是否接受商业结果。金额未超过示例阈值 20 万元可由部门负责人签批,超过阈值则转更高授权;这只是画法示例,不是通用制度。

- 先判断合同是否为续签且条款未变化;是时进入简化路径,否时进入完整审阅。
- 法务和财务的意见可以并行,但只有两者都完成,才进入业务负责人会签。
- 任一意见为“需修改”,回到版本节点并保留旧版,不覆盖已审记录。
- 全部通过后归档最终版、签署主体、日期和生效条件,未签署不能标成“已生效”。
四、把三类条件分支画到终点
金额超限:升级授权人,不在图上写“自动通过”。关键条款变化:回到法务复核,并通知财务重新判断预算影响。会签意见冲突:记录冲突点和主持决策人,形成“接受风险、修改或终止”三个出口。
五、发布前用版本和状态检查流程
拿 V1、V2 和最终签署版各走一次,确认每个版本都能找到对应意见,所有退回路径都回到明确节点,归档终点区分“已签署”和“已生效”。如果图上看不出合同当前版本或下一位审批人,就先补字段再美化布局。
