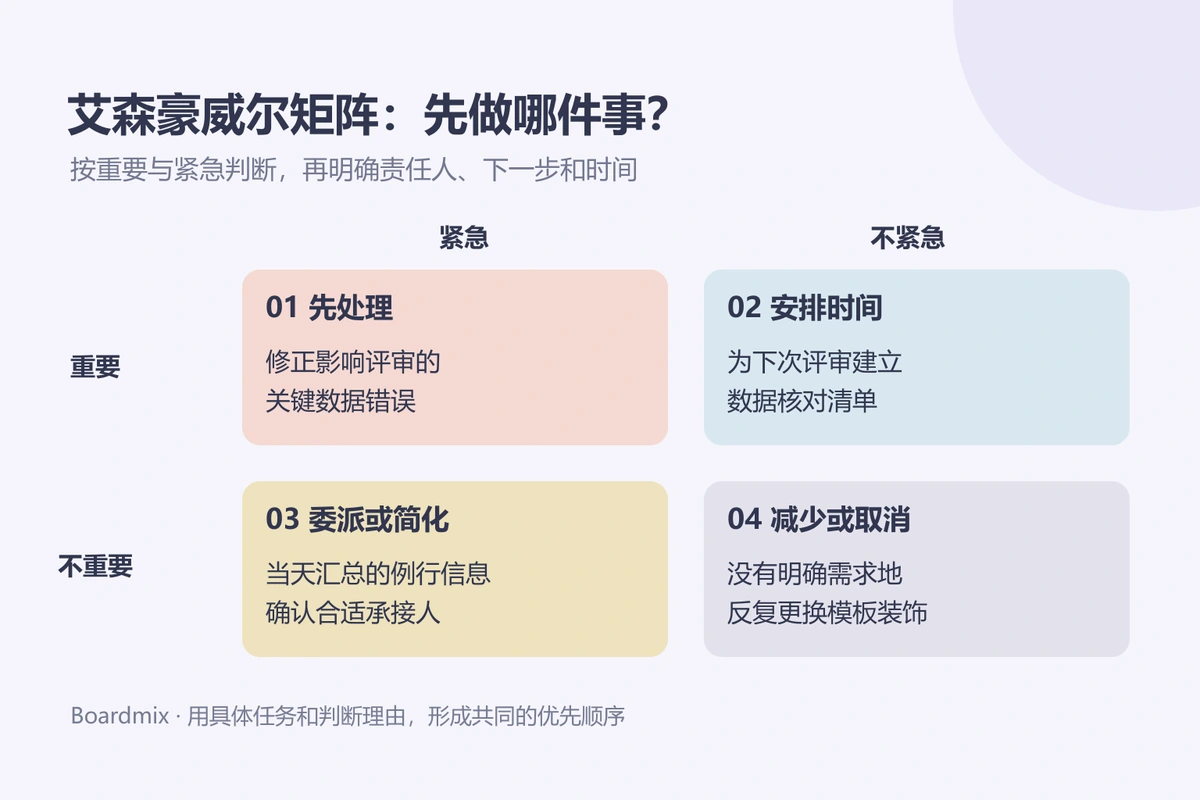

艾森豪威尔矩阵有四个象限,按“重要”和“紧急”两个维度安排任务:重要且紧急的先处理,重要但不紧急的安排时间,不重要但紧急的考虑委派、简化或协商,不重要且不紧急的减少或取消。真正有用的步骤,是为每项任务说明判断理由,再确定下一步动作。
可以先用Boardmix的项目看板与任务卡收集待办,再把任务放入四象限讨论。矩阵帮助选择优先顺序,任务卡继续承接负责人、截止日期和完成条件;排完象限后,还需要将重要工作安排到实际日程中。

1. 艾森豪威尔矩阵是什么
先分清重要性与紧急性
艾森豪威尔矩阵也称重要紧急矩阵,是一种任务分类方法。它提醒我们:最催促人的事情,不一定最值得投入;没有迫近期限的工作,也可能对长期目标十分重要。
- 重要性:这项任务是否影响关键目标、已承担的责任、他人依赖或不可忽视的后果?既要看个人目标,也要看岗位职责和已作出的承诺。
- 紧急性:最晚何时需要行动?推迟会带来什么后果?要考虑截止时间、预计耗时及前置依赖,而不是只看消息是否标了“急”。
紧急事项不一定突然出现:早已知道的交付日期,随着时间推进也会变得紧急。重要性也不是完全凭喜好决定:某项任务即使不令人兴奋,仍可能关系到团队交付或必要责任。

分类前,为任务补上判断依据
“准备方案”太笼统,可以先写成“周三交付客户评审所需的方案初稿”。再补三项信息:最晚开始时间、影响的目标或责任、这次要交付的结果。资料不足的任务先确认需求,不必立即塞进某个象限。
在团队中,建议先约定本周最重要的交付与必须承担的责任,再讨论单项任务。这样,“对我重要”和“对团队重要”的差异才有机会被看见。
2. 艾森豪威尔矩阵的四个象限
第一象限:重要且紧急,先处理并明确分工
这类任务既影响关键结果,又需要尽快行动,例如即将到期的关键交付、已经阻塞团队工作的错误,或需要及时应对的重要突发事件。先确认必须完成的结果,再安排合适人员处理。
如果多项任务同时进入第一象限,可以比较延迟后果、真实截止时间和相互依赖;必要时与相关人协商取舍,不要让每项任务都得到一个无法兑现的承诺。处理之后再复盘:哪些是难以避免的事件,哪些可以通过提前准备转到第二象限?
第二象限:重要但不紧急,给它真实的时间
战略规划、风险预防、能力训练和关系维护,常常属于这一类。它们暂时不会用紧迫的提醒争取注意力,却可能决定后续工作是否顺利。
写下下一步行动,并安排到日历或周计划。例如把“学习数据分析”改成“周四完成一个与当前业务相关的数据整理练习,并记录两个问题”,比长期挂着一个大目标更容易执行。

第三象限:不重要但紧急,先确认再委派或简化
这类任务有迫近的时间要求,但对当前关键目标影响较小,例如需当天汇总的例行资料,或不需要本人参与决策的临时事务。它不等于“所有邮件”或“别人交来的任务”:同一封邮件是否重要,要看内容和责任。
有人可以承接时,说明交付物、权限、期限与验收方式,再确认对方的时间和责任。没有合适人员时,可以批量处理、缩小范围、复用模板,或与提出者协商时间。委派是共同确认责任,不是把低优先级工作直接推给同事。
第四象限:不重要且不紧急,减少无目的占用
反复刷新消息、长时间浏览与当前需求无关的内容、继续参加已经没有明确目的的讨论,可能落在这一象限。可以限制时长、关闭不必要的提醒,或取消没有价值的任务。
休息、运动、与家人相处并不自动属于第四象限。它们若承担恢复精力、维护关系等明确目的,也可能是重要安排。判断的对象是具体活动及其作用,不是把娱乐或休息一概视为浪费。
3. 艾森豪威尔矩阵的实用案例
项目管理:分类之后,还要检查任务依赖
假设团队本周五要进行方案评审,可以按以下方式讨论任务。象限结论依赖给定条件;评审时间、风险和职责变化时,应重新分类。
| 任务与条件 | 象限 | 下一步安排 |
|---|---|---|
| 今天必须修正影响评审材料的关键数据错误 | 重要且紧急 | 确定数据负责人,修正后由相关人复核,再更新评审材料。 |
| 为下月评审建立统一的数据核对清单 | 重要但不紧急 | 安排专门时段,先从本次错误中提炼检查项。 |
| 当天汇总常规会议信息,内容不涉及本人决策 | 不重要但紧急 | 与合适承接者确认信息范围和截止时间,或集中处理。 |
| 无明确使用需求地反复更换汇报模板装饰 | 不重要且不紧急 | 停止反复调整,按已确认的可读性要求完成即可。 |
矩阵不会自动展示先后依赖。如果方案评审必须等待数据确认,应在任务间标出依赖关系。涉及跨周或跨月安排时,可搭配甘特图计划,进一步检查工期和阶段衔接。

个人发展:把重要任务拆到一次能开始
个人任务也可以沿同样的标准判断:今天截止且必须承担的事务先完成;日常锻炼、学习与重要关系维护提前安排;临时琐事核对期限后集中处理;减少无目的浏览。不要仅凭任务名称决定象限,先写下它与你的目标或责任的关系。
选好要做的事后,可以借助番茄工作法模板安排专注时段。在开始前定义本次输出,结束后记录实际进展,再决定是否继续。专注了多久与任务是否完成是两项信息,应分别记录。

团队协作:用判断理由解决优先级分歧
团队可以先各自填写任务,再在Boardmix中共同讨论。对分歧最大的任务,逐项核对影响的交付、最晚开始时间、延迟后果和需要的资源。若某项工作对一个岗位不重要、对另一个岗位却很关键,就先确认责任归属,再确定由谁承担。
会议结束前,为第一象限确认处理负责人,为第二象限约定实际时段,为第三象限确认承接方式,为第四象限明确取消或限制动作。随后检查同一个人是否承担了过多并行任务;容量不足时,需要调整范围或期限。
每天开始前可简短检查新任务与期限变化,每周再回顾:哪些重要工作始终没有开始?哪些紧急事务反复出现?据此改善计划与分工,而不是每天重新给相同任务换位置。
可以在Boardmix建立四象限任务白板,从本周实际待办开始,给每项任务补上判断依据和下一步行动。方法延伸可阅读FranklinCovey关于重要与紧急四象限的说明,更多规划方法见战略规划与分析专题。
